更棘手的是,公明水库—清林径水库连通工程的地下管廊原本规划横穿中部换流站站址,换流站后续的爆破、强夯等施工作业稍有不慎就会对管道造成不可逆的损伤,这成为横亘在项目推进路上的“硬门槛”。
“得知这一情况后,我们第一时间对接深圳市原水有限公司,多次磋商、深入勘查、反复优化方案,终于推动对方调整管廊规划,将管道铺设路线改至站址红线范围外。”南网超高压公司广州局第二现场业主项目部副经理朱云峰指着施工图纸,语气里满是欣慰。

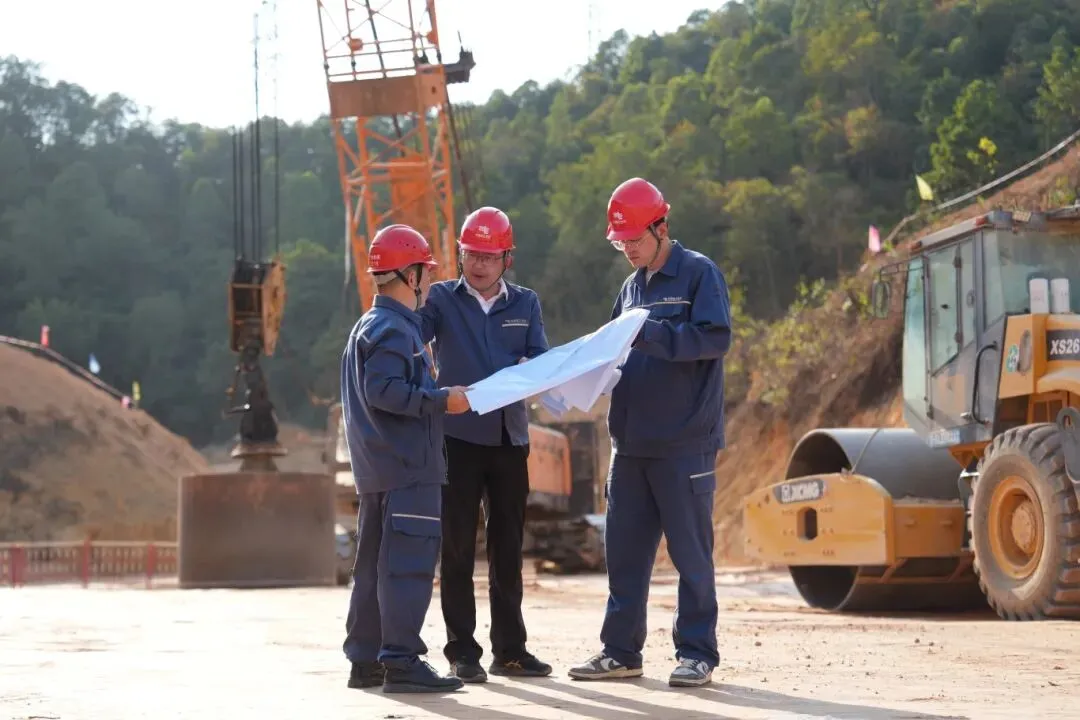

在藏粤直流工程深圳中部换流站施工现场,技术人员正围绕施工图纸展开讨论。(南网超高压公司 供图)
进入“三通一平”建设阶段,治水成为重中之重,更是决定后续施工进度的关键。两周时间,建设者们累计抽水量相当于70多个标准泳池,成功为场地施工创造了有利条件。
“目前塘底标高约120米,地下水位却高达126米,地下水像潮水一样源源不断往底层涌,根本难以遏制。”土建管理人员陈乔蹲在工地现场,指着脚下湿润的泥土,道出了治水的不易。

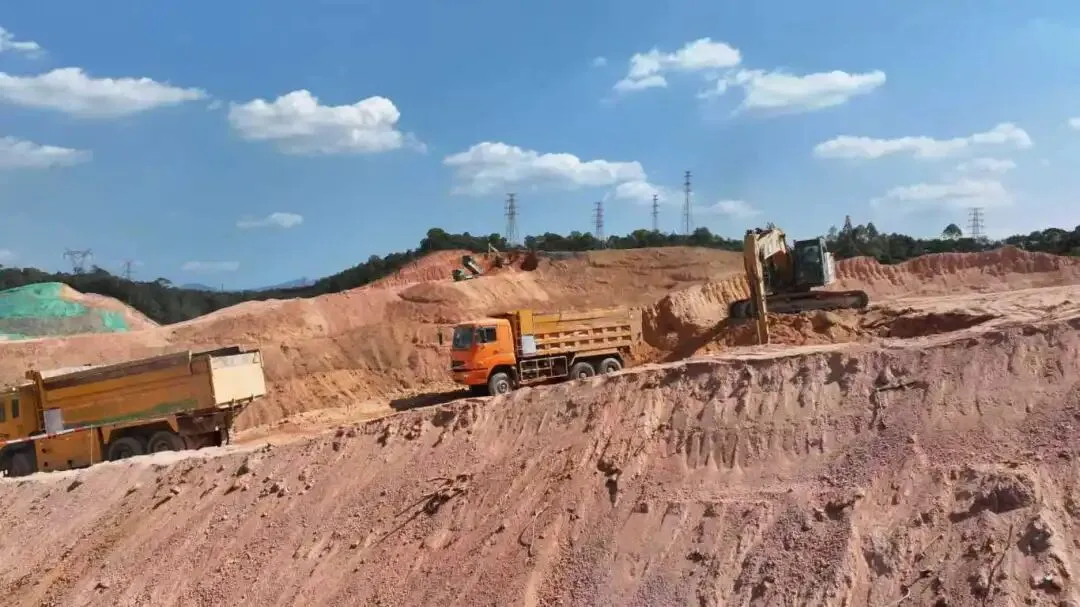

南网超高压公司广州局技术人员向南网新闻中心记者介绍工程最新进展。(南网超高压公司 供图)
更让人头疼的是,冲沟底部分布着19个大小不一的泉眼,实测地下水总排泄量达11.6L/s,片刻就能积起一个小水池,淤泥与泉水交织成“豆腐质地”,脚踩上去软黏难行,进一步加大了施工难度。
面对棘手的治水难题,建设者们立足现场实际,反复摸索试验,最终确定了“盲沟引流”方案:通过抽排积水、清理淤泥、铺设土工布和碎石,构建完整的盲沟系统,成功将地下水有序导出、集中处置,彻底破解了治水瓶颈。

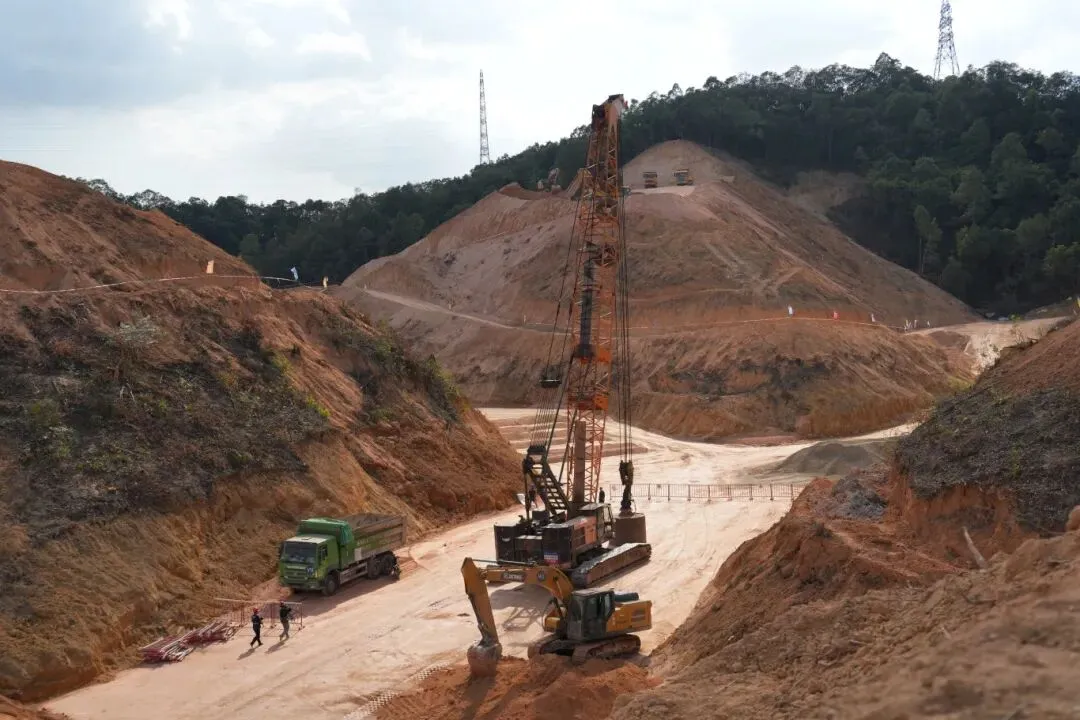

治水攻坚的同时,场地平整工作也在紧锣密鼓推进。2月6日,工地迎来首个施工“大家伙”——一台125吨重的强夯机。
“夯机怎么不走了?”
“等压路机再把路面压实些。”几名工作人员密切关注夯机动向,全程保驾护航。
经过5个多小时缓慢挪动,当天15时30分,强夯机顺利抵达指定作业位置——几块山头下的平整黄土地上。
“砰!”一声巨响,30吨重的夯锤从7米高处轰然落下,在黄土地上砸出一个约30厘米深的坑。

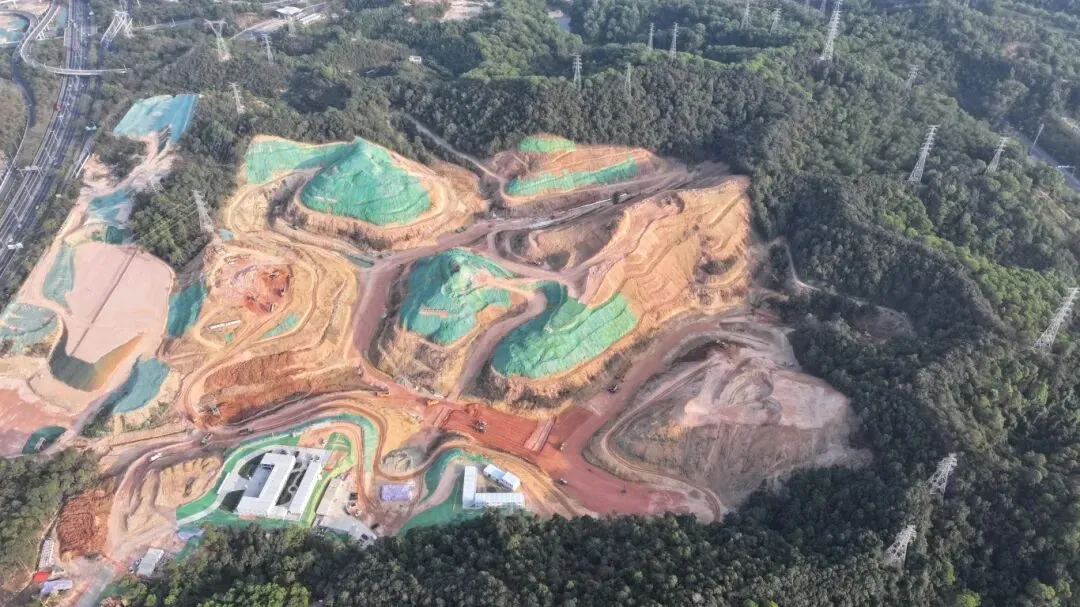

在藏粤直流工程建设一线,多台大型机械轰鸣作业,建设团队抢抓工期推进工程建设。(南网超高压公司 供图)
“今天是试夯准备,用的是30吨的夯锤,最高能升到20米,单点累计夯沉约1米深。”朱云峰介绍,场地回填每层0.5米,每5.5米强夯一层,场平施工共需5层回填及强夯,要从海拔118.5米填至146米。
待进入正式强夯阶段,建设团队每天要完成30至35个夯点作业,确保回填区每一寸土地都坚实牢固,为工程主体建设筑牢根基。
在基建一线深耕16年的朱云峰,早已习惯在工地过年。对他而言,藏粤直流工程既是全新的奋斗起点,也是全新的攻坚征程。
“项目建成后,输电量将占到深圳市用电量的17%,加上东方站和宝安站,南网超高压公司保障的供电量,将接近深圳全市用电量的一半,能为粤港澳大湾区发展注入强劲动能。”谈及工程意义,朱云峰满脸自豪。
“我们要赶在雨季来临前打开工作面,把该填的都填好,这样才能让更多机械和人员进场施工。”项目总工杨贵平说。

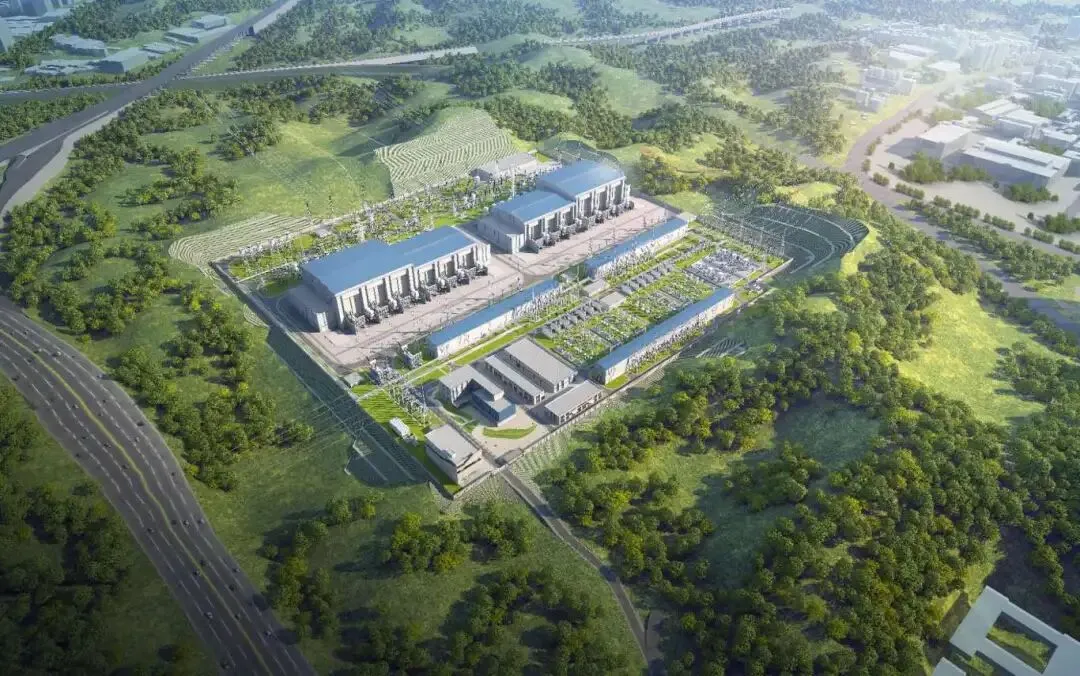

藏粤直流工程中部换流站规划鸟瞰图。(南网超高压公司 供图)
夜幕渐沉
华灯初上
工地的灯火与星空交相辉映
繁忙依旧
据悉
深圳中部换流站开工以来
现场“两三天就换一个样子”
这个新春
约80名建设者主动驻扎工地
坚守岗位
追赶工期
为他们点赞!
