作为深圳前海深港现代服务业合作区的核心地标工程,前海金融控股大厦(简称“前海金控大厦”)自2022年9月启动建设以来,始终以“前海之窗、金控总部”为战略定位,通过创新设计与智能建造技术的深度融合,成为粤港澳大湾区金融基础设施建设的标杆项目。本文将从设计理念、技术突破、建设进展三个维度,全面解析这一超高层建筑的独特价值。

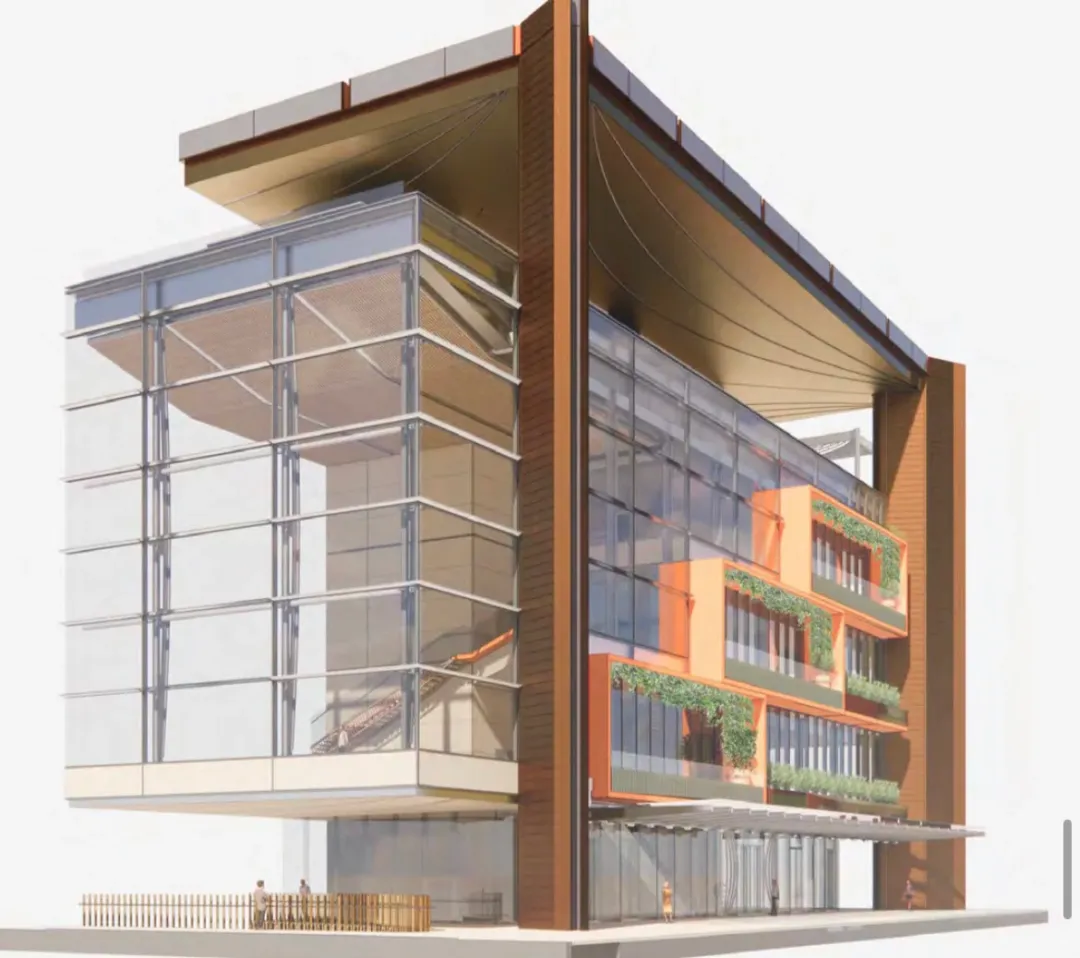

项目由罗杰斯史达克哈伯建筑设计咨询(RSHP)、深圳市欧博工程设计顾问有限公司联合设计,以“天空、河流、海湾、山脉”为灵感,打造出245米高的倒金字塔形塔冠。塔冠外圈采用三角管桁架结构,连接于四个梭形巨柱顶部,夜间灯光反射形成“地标灯塔”效应,与周边山海景观形成视觉对话。建筑外立面采用暖金色金属饰面,既体现岭南建筑的典雅气质,又通过呼吸式外墙系统实现自然通风,降低能耗。

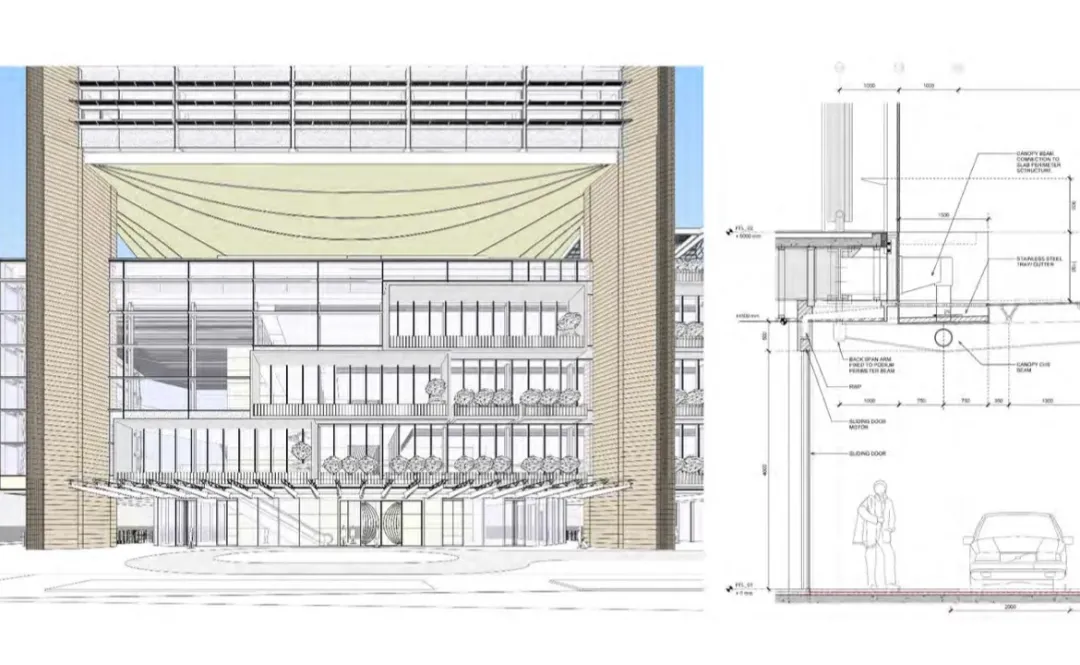

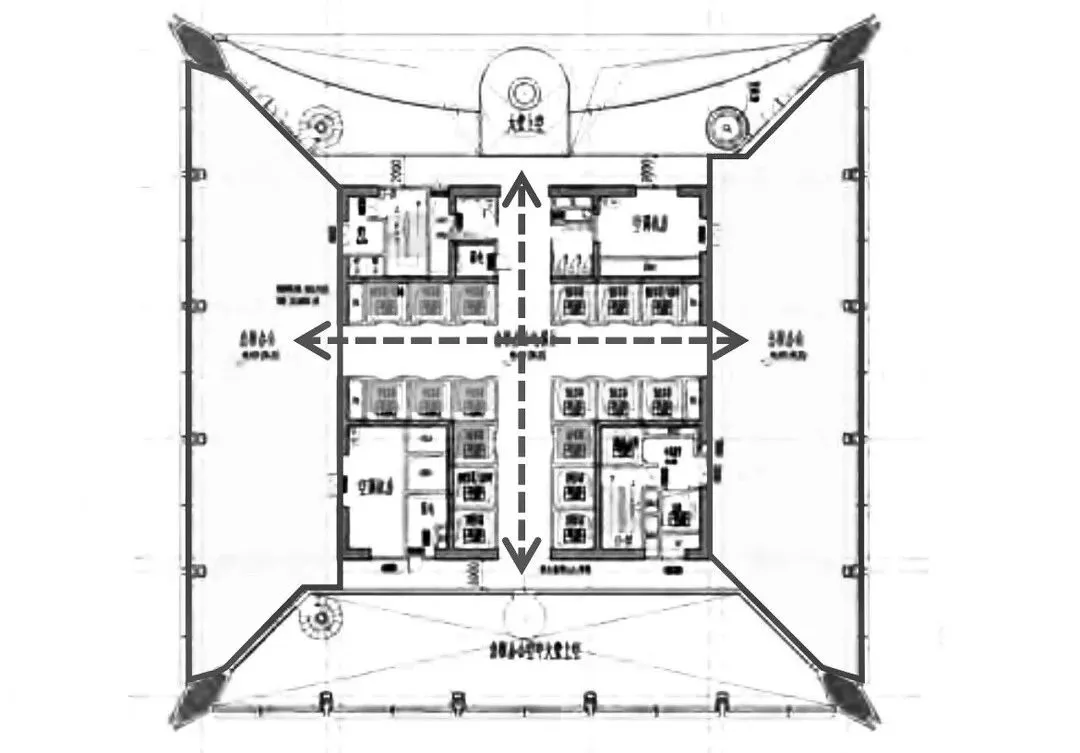

项目总建筑面积127,611.37平方米,地上46层、地下5层,包含三大核心功能区。办公空间采用大空间无柱设计,层高4.5米,三面采光布局,满足金融机构对灵活性与通透性的需求。裙房退台形成半开放骑楼空间,串联新公园绿地、地下商业街及地铁连通道,打造“步行友好型”金融社区。专为世纪证券与前海金控设计的两座三层挑高空中大堂,通过框景设计将山海景观引入室内,形成“垂直城市客厅”。

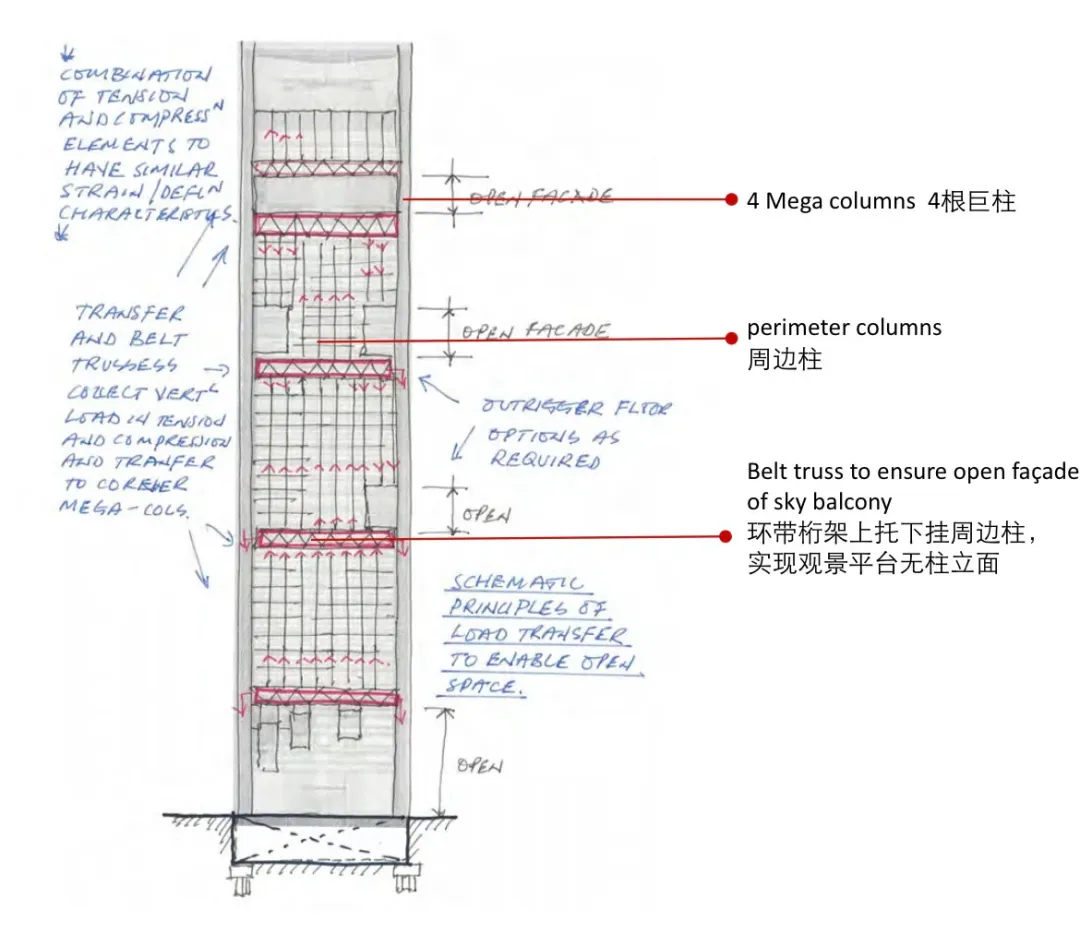

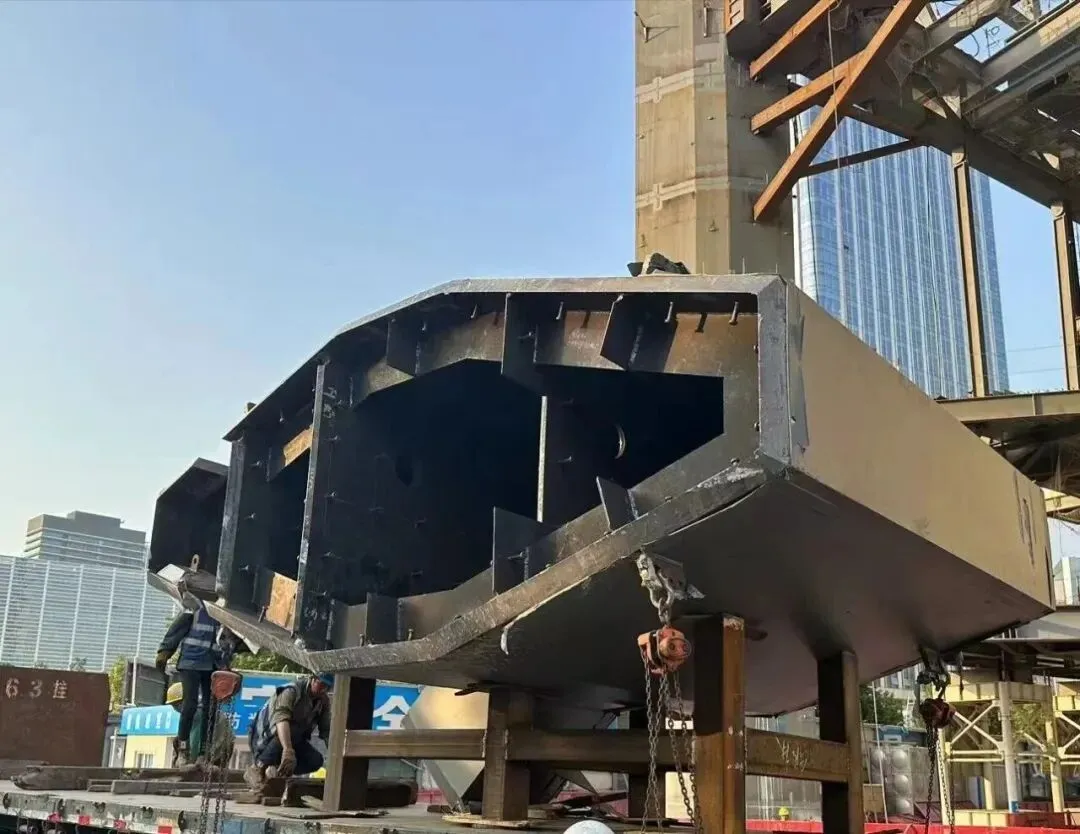

项目钢结构用量近2万吨,其中四个角部的梭形巨柱单根最重达75吨,内部腔体纵横隔板交错,施工难度极高。中建科工采用全国首条钢结构智能制造产线,通过全自动等离子切割机与机器人焊接工作站,实现巨柱精密加工误差控制在1毫米以内。同时,创新应用“巨柱顶升法”,将单节12米高的钢柱整体顶升至百米高空,较传统分段吊装效率提升30%。

针对超高层建筑核心筒施工难题,项目团队研发“内支外爬”组合模板体系。内筒采用液压自爬模,6天完成一层结构浇筑,较行业平均速度提升50%;外框采用整体提升式脚手架,与钢结构安装同步推进,缩短工期4个月。项目幕墙单元板块最大尺寸达4.2米×1.8米,单块重量超800公斤。施工团队采用“轨道式吊装+激光定位”技术,通过BIM模型预拼装模拟,实现幕墙安装精度误差控制在0.5毫米以内,较传统工艺提升2倍效率。
项目以LEED金级、中国绿色建筑三星级及深圳市金级为设计目标,集成多项低碳技术。外墙系统采用可自然通风的呼吸式幕墙,降低空调能耗;屋顶设置光伏发电装置,年发电量预计超50万度;雨水回收系统覆盖景观灌溉与地下车库冲洗,节水率达40%。

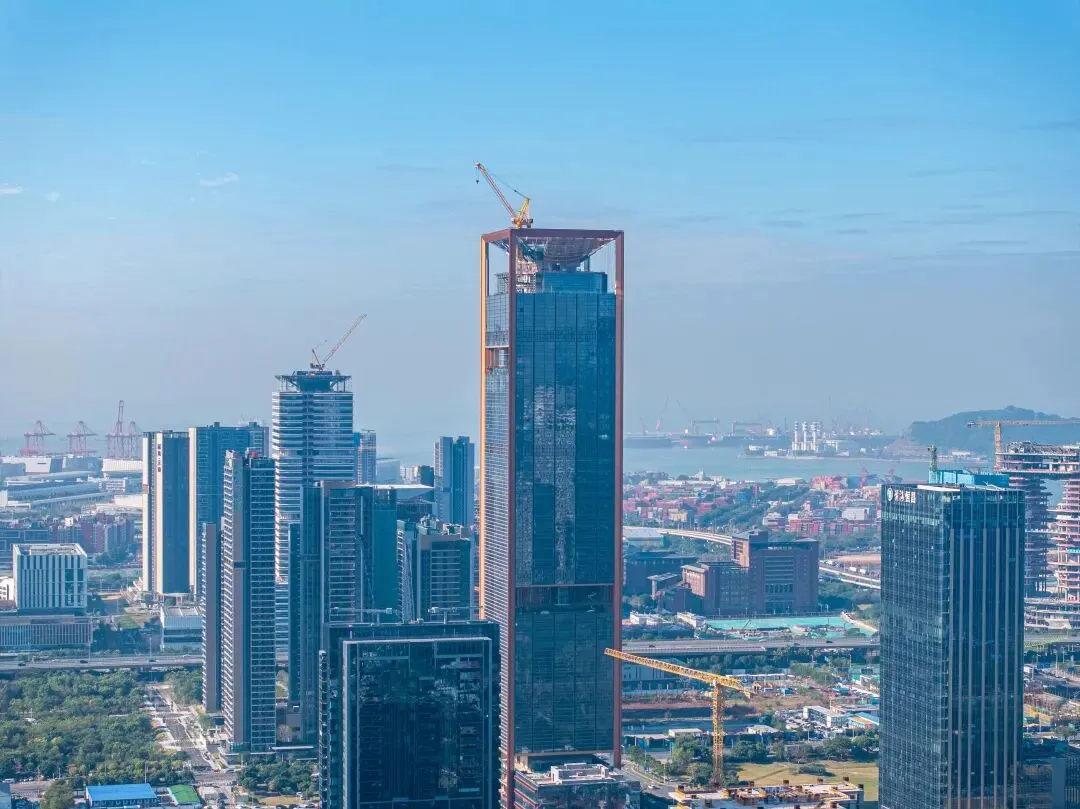

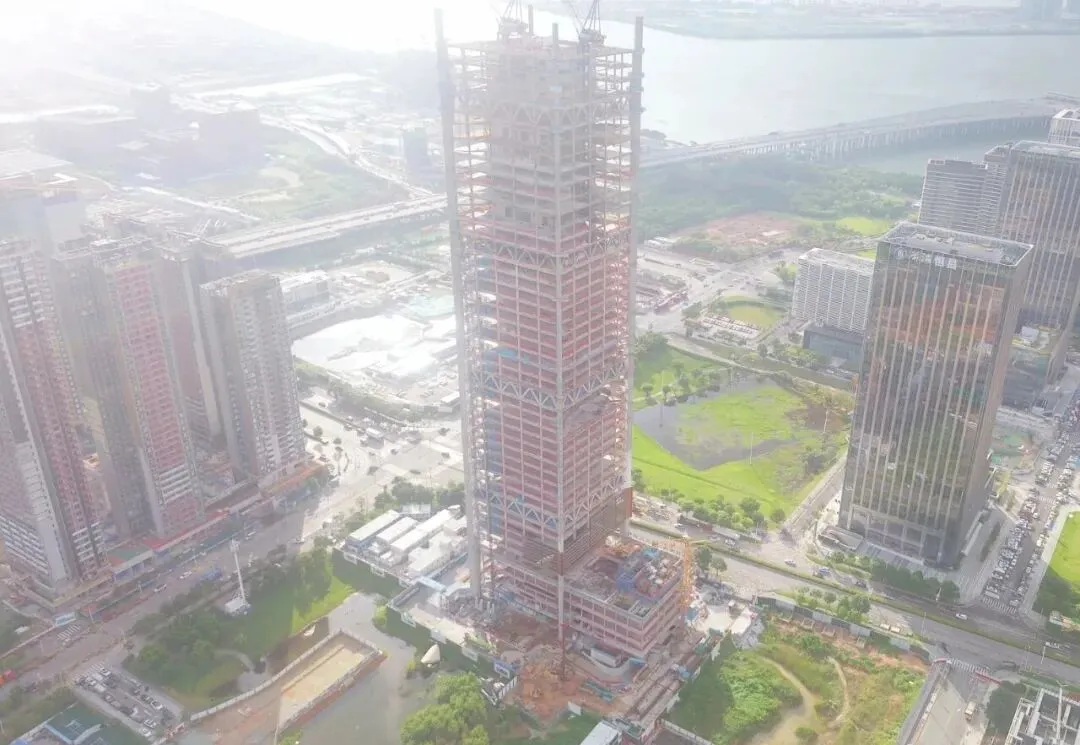

前海金控大厦建成后,这座“垂直金融社区”必将以科技与人文的双重魅力,重新定义大湾区天际线。2022年9月启动建设,2024年9月完成钢结构封顶,塔冠2024年12月竣工;2025年6月启动单机调试;屋顶花园与裙房退台绿化施工同步推进,2025年9月完工。项目于2025年12月全面竣工,预计2026年下半年正式投入使用。
项目概览
位置:深圳市前海深港现代服务业合作区前湾二路,临近地铁前湾站及梦海站,周边有城市绿轴和复合绿地公园,景观资源优越。开发与建设方:项目经理为金地集团,总包单位为中国建筑股份有限公司(CSCEC),由中建科工集团有限公司承建主体结构。图片来自:HertZest遇建赫兹、RSHP、AUBE、Tracing City 城市笔迹、中建钢构、中建科工华南大区
