深圳二次供水改造是一项涉及面广、系统复杂的重大民生工程。截至2023年底,全市已累计完成3600个小区老旧管网改造和2300个小区二次供水设施提标改造。然而,作为一项“从源头到龙头”的系统性工程,其推进过程面临多重现实困境。以下从设施基础、资金与政策、组织协调、施工管理、后期运维等维度展开分析。
一、设施基础薄弱:老旧小区的"先天不足"
1. 管网老化与水质隐患
许多建于2000年前后的老旧小区,供水管网使用年限超过20年,管道锈蚀、渗漏严重。南山区荔湾太子苑小区的案例显示,该小区水管使用超二十年,居民用水需经顶楼水池,而水池易滋生苔藓,水质和水压问题成为居民的双重困扰。早期建设的水池(箱)建设标准不高,跑冒滴漏严重、设备老旧能耗较高,材质锈蚀直接影响水质。
2025年8月,南山区某小区发生自来水发臭事件,检测结果显示菌落总数、总大肠菌群、大肠埃希氏菌均不合格,初步排查原因为负一楼集水坑积水渗漏至二供泵房水池导致污染。这类事件反映出老旧二供设施在结构安全性和防污染能力上的根本性缺陷。
2. 空间约束与选址困境
老旧小区在规划之初普遍未预留二次供水设施用地。当需要新建或扩建加压泵房时,空间不足成为致命瓶颈。荔湾太子苑小区案例中,小区反馈内部已无空间容纳二次供水加压设施,经多次联合排查,小区暂无符合条件用地供改造项目使用。即便找到小区外的合适用地,土地权属争议又成为新的阻碍——该小区西北门外区域符合修建条件,但该区域土地存在使用权争议,用地申请四年无进展。
3. 设施权属与运营模式多元
改造前的二次供水设施产权归属复杂,涉及开发商、物业公司、业主共有等多种情形,管理模式不一。部分设施长期处于“有人用、无人管”的状态,为后续改造的统筹协调埋下制度性障碍。例如,福田区某大厦二次供水设施因超期未清洗被查处,最近两次清洗间隔逾6个月,违反了每半年至少清洗一次的规定。
二、资金与政策:模式设计的现实张力
1. 资金分担模式的稳定性与可持续性
深圳二次供水改造采用“政府全额承担”模式,改造资金由市、区政府按1:1比例承担,居民完全免费。这一模式降低了居民的参与门槛,也带来了两大隐患:
其一,财政压力集中。以龙岗区优质饮用水入户工程(增补)为例,仅布吉、南湾街道的项目总投资额就约12.96亿元。全市范围内,数千个小区的改造需求叠加,对市、区两级财政构成持续压力。审计报告也揭示了转移支付资金需收回、代建管理费费率差异较大等财务管理问题。
其二,居民配合意愿的"免费悖论"。工程费用虽由政府全额承担,但改造仍遵循“自愿实施、积极配合”的原则。由于无需出资,部分居民对小区的改造申请缺乏主动性;而一旦施工阶段对日常生活造成干扰,居民又因“免费”而对工期、质量提出更高期待,容易激化矛盾。
2. 资产管理制度不健全
审计报告指出,“两项工程”(优饮水入户工程和二次供水设施提标改造工程)在资产管理方面存在制度缺失。2023年12月,市水务局才进一步明确了资产管理方式,指导各区做好相关资产处置及维护管理。在此之前,改造后形成的资产归属、折旧、维护责任等均无明确界定,影响了工程的规范化管理。
3. 加压电费责任归属争议
改造后,生活二次供水设施运行所产生的电费按原渠道从物业管理费中直接向供电部门支付。然而在实际操作中,部分小区的加压电费承担主体长期不明确,直至2023年8月,市政府才召开会议明确电费的承担主体。政策的滞后明确在一定程度上影响了改造后设施的接管和正常运行。
三、组织协调:多主体博弈中的推进困境
1. 跨部门统筹力度不足
审计报告明确指出了“改造工程统筹推进力度不足”的问题。以南山区为例,74个未改造管网及二次供水设施提标小区需要全面复核,部分二供改造工程开工时间滞后于实施方案,未与入户改造工程统筹同步实施,造成部分小区重复开挖。
在具体案例中,协调难度更加突出。荔湾太子苑小区的改造停滞四年,涉及南山区水务局、城管和综合执法局、南山街道办事处等多个部门,虽最终协调达成一致,但审批周期漫长。
2. 物业与业主的配合难题
改造申请需要物业单位取得业委会同意或征求业主意见,无物业的小区则需超过60%以上业主代表签名。这一“多数决”机制在实际操作中面临挑战:
业委会缺位:大量老旧小区无业委会,物业单位缺乏申请动力;
业主意见分散:部分业主担心施工影响生活,部分对改造效果存疑,难以达成共识;
统建楼等特殊物业:产权关系复杂,业主联名申请组织难度大。
3. 特殊时期的影响叠加
2021年新冠疫情期间,部分区的二次供水改造工程“小区名单确定难,技术方案比选时间较长,滞后于市实施方案时间要求”。疫情导致的进场受限、人员流动受阻等问题,进一步放大了前期组织协调的困难。
四、施工管理:边施工边供水的两难平衡
1. 施工期间的居民生活保障
二次供水改造必须在保障居民正常用水的前提下进行,这种“带电作业”式施工大大增加了工程复杂性和时间成本。部分小区在改造过程中出现水管长期裸露的问题——荔湾太子苑小区改造停滞期间,水管未做封堵处理,由于毗邻公园和垃圾站,老鼠成群结队顺着水管往上爬,存在严重的二次污染风险。
2. 施工质量监管的参差
审计报告专门指出“部分小区施工现场管理不到位”的问题,要求进一步加强对现场施工质量的监管力度,严格按照相关设计标准及技术要求组织施工,并按合同对相关责任主体进行处罚。
坪山区万樾府小区案例也揭示了施工质量的隐患——该小区二次供水水箱出现异物后开始整改,但一年后居民仍可用棉柔巾从自来水中滤出发黄、发黑杂质,质疑水质仍存隐患。
3. 入户与公共区域改造的衔接
“部分二供改造工程开工时间滞后于实施方案,未与入户改造工程统筹同步实施”,导致同一小区可能出现二次甚至多次开挖,既延长了施工周期,也加剧了对居民生活的干扰,容易引发投诉。市水务局已要求优化用户管网与市政管道碰口施工审批流程,同步开展设计和施工,减少二次进场的影响。
五、后期运维:改造后的长效管理难题
1. “改造—接管”模式的落地困境
深圳二次供水改造采用“改造—接管”模式,改造完成后由供水企业统一管理。但在实践中,移交过程面临多重阻碍:
物业单位不愿放弃管理权及相关的物业管理费收入;
改造工程质量参差不齐,供水企业对接管存在顾虑;
加压电费、维修基金等费用分担机制尚未完全理顺。
罗湖区水务局正加快推进辖区居民小区二次供水设施移交市供水企业,梳理和解决二次供水设施验收、移交及管理问题,侧面反映出移交工作的普遍滞后。
2. 运维监管的制度刚性与执行柔性
《深圳市生活饮用水二次供水管理规定》自2024年8月1日起施行,明确要求运行维护单位每六个月至少组织一次清洗消毒,新增未履行义务的行政处罚条款及细化罚款标准。但实际执行中存在以下张力:
一是台风等不可抗力导致的合规困难。福田区某大厦清洗消毒超期案中,因受台风“蝴蝶”影响,清洗计划被迫推迟,虽最终不予行政处罚,但反映出运维周期受外部因素干扰的现实。
二是设施移交前的管理真空。未移交供水企业管理的设施,由产权人或物业企业负责运维,但后者往往缺乏专业能力和主动性。
3. 传统泵房的运维低效
传统泵房普遍存在能耗偏高、水压保障难、数据交换慢等问题,且需要专人值守,出现问题时应急响应也相对较慢。在人力资源成本持续上升的背景下,传统运维模式的经济性和可靠性都面临挑战。
六、典型案例:改造停滞的深层症结
南山区荔湾太子苑小区的案例集中反映了前述多重难点的叠加效应。该小区自来水管改造工程自2020年左右启动,至2024年7月已停滞近四年,核心症结在于需要修建二次供水加压设施但用地申请长期无进展。该案例的典型性体现在:
难点维度 具体表现
空间约束 小区内部无可用空间,需借用外部绿地
权属争议 拟借用区域存在土地使用权争议
部门协调 涉及水务、城管、街道等多部门
居民影响 改造停滞期间水管裸露,存在鼠患污染风险
信任危机 居民多次投诉无果,对政府执行力产生质疑
该案例表明,二次供水改造绝非单纯的工程技术问题,而是涉及空间治理、权属协调、多部门联动的综合性社会治理难题。
七、创新探索:技术赋能与制度破局
面对诸多难点,深圳也在积极探索解决路径:
技术层面:龙岗区建成全国首个基于开源鸿蒙操作系统的智慧泵房,通过“云-边-端”协同架构实现无人值守、AI算法优化供水参数、设备故障预测等功能,整体能耗下降约10%,核心控制器采购成本降低5%。该模式为后续改造提供了可复制推广的技术样板。
制度层面:《深圳市生活饮用水二次供水管理规定》的施行强化了二次供水设施全周期、全过程管理,明确建设、移交、运维各环节的责任主体,为破解“重建轻管”问题提供了制度保障。
然而,技术创新和制度完善主要解决的是改造完成后的运维管理问题,对于改造前期的空间约束、权属争议、居民协调等“硬骨头”,仍需在实践中持续探索破解之道。
深圳二次供水改造工程的成功,最终取决于能否在“技术先进”与“实施可行”、“财政可持续”与“居民获得感”之间找到动态平衡点。这既考验工程智慧,更考验治理智慧。

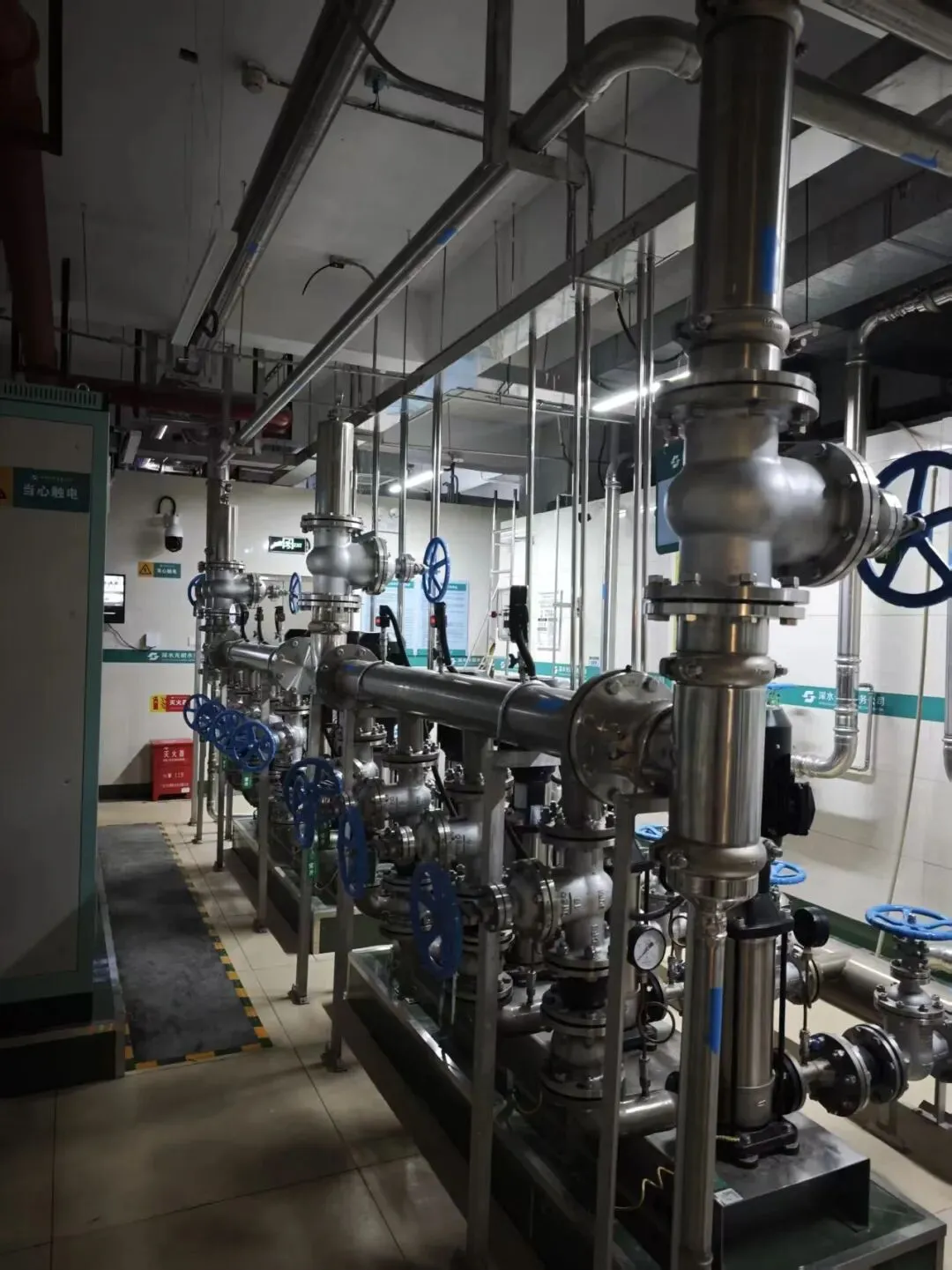

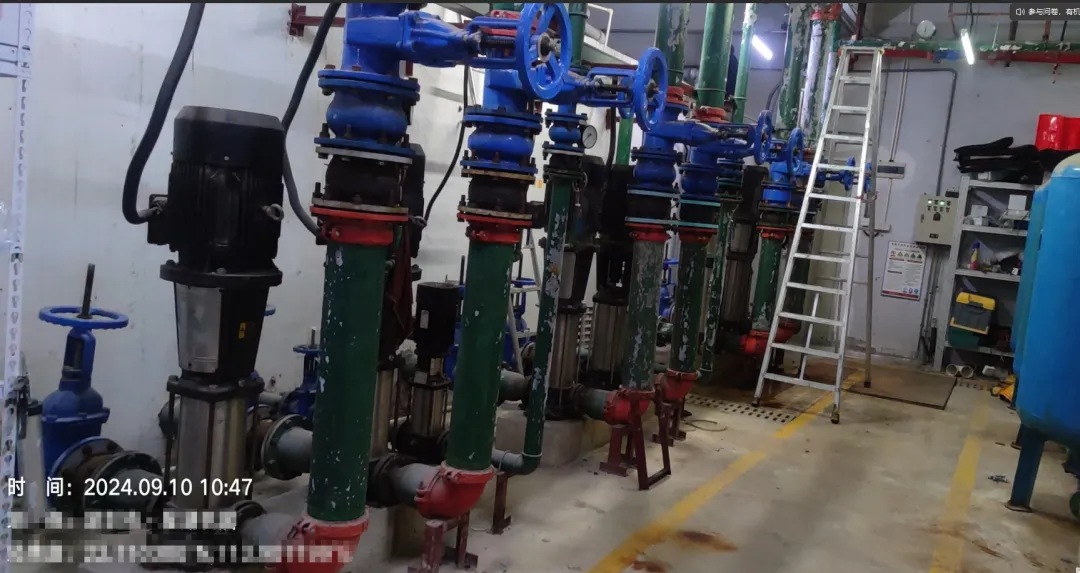

泵房改造前后对比:
