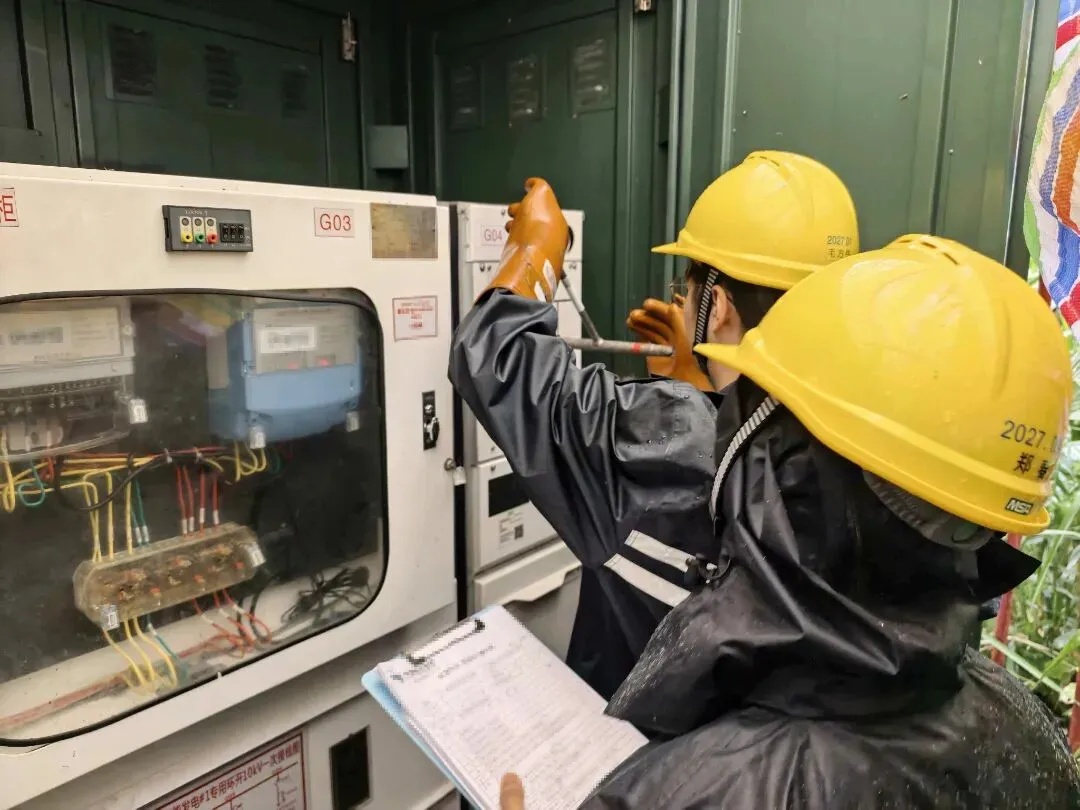

面对强降雨的恶劣天气状况,为确保试验安全,南网储能运行公司深蓄电站项目部试验组提前做好事故预想,并在户外开关设备区域搭建了完善的防雨设施。试验人员保持高效有序,1号机组及3号机组黑启动试验均实现一次成功,其中1号机组黑启动带220kV线路充电正常。试验中,柴油发电机启动至厂用电系统全部恢复仅用时2分53秒,机组黑启动至孤网运行仅用时2分10秒,且机组运行过程中辅助设备顺利完成三次电源切换。试验的圆满成功,充分体现了深蓄电站机组黑启动功能的高可靠性、快速响应和优异性能。
据悉,深蓄电站全面投产以来,已成功完成4台机组黑启动试验,成为南网储能公司首个完成全部机组黑启动试验的抽蓄电站,为深圳坚强局部电网提供了强有力的本地保障电源。深蓄电站将继续发挥其作为坚强局部电网重要电源的作用,为深圳及周边地区提供更可靠的电力保障,助力南方电网安全稳定运行。(文/李壮 毛方伟 陆哲贤)
