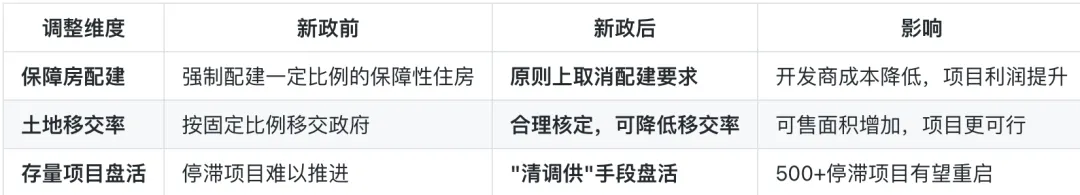

1️⃣ 取消保障房配建:给开发商"减负"
背景:过去几年,深圳要求城市更新项目必须配建大量保障性住房(部分项目配建比例高达30-40%)。初衷是好的——增加保障房供给,但副作用也很明显:
开发商算账后发现"赔本赚吆喝"
大量项目算不过账,只能停滞
城市更新供给端萎缩,反而加剧了住房供需矛盾
新政逻辑:既然强制配建导致项目停滞,不如先让项目动起来,通过市场化手段(而非行政手段)解决保障房问题。
观点:这不是"放弃保障房",而是"换种方式做保障房"——未来可能会通过集中建设、货币补贴等方式替代"配建"模式。
2️⃣ 降低土地移交率:让项目"算得过账"
背景:深圳城市更新项目需要向政府移交一定比例的土地(用于道路、学校、公园等公共配套)。过去移交率核定偏严格,导致开发商可售面积被压缩,项目利润率大幅下降。
新政逻辑:合理核定移交率,意味着可以根据项目实际情况灵活调整——配套需求少的项目少移交,配套需求大的项目多移交。
观点:这是精细化治理的体现,不搞"一刀切",让不同区位、不同类型的项目都能算得过账、推得下去。
3️⃣ "清调供"盘活存量:拯救500个"僵尸项目"
什么是"清调供"?
清:清理历史遗留问题
调:调整规划指标、土地用途
供:供地方式创新(比如长期租赁、先租后让等)
背景:深圳目前有超过500个城市更新项目处于停滞状态,涉及投资数千亿。这些项目停滞的原因五花八门:
规划指标不合理
拆迁谈判陷入僵局
原业主诉求过高
开发商资金链断裂
政策变化导致算不过账
新政逻辑:不搞"一刀切"清理,而是通过政策工具箱逐个破解——该调规划的调规划,该换开发商的换开发商,该创新供地方式的就创新。
观点:这是务实主义的胜利。与其让500个项目"烂尾",不如因项目施策,让能救的项目活起来。
