6月28日
由中建八局轨道公司参建的

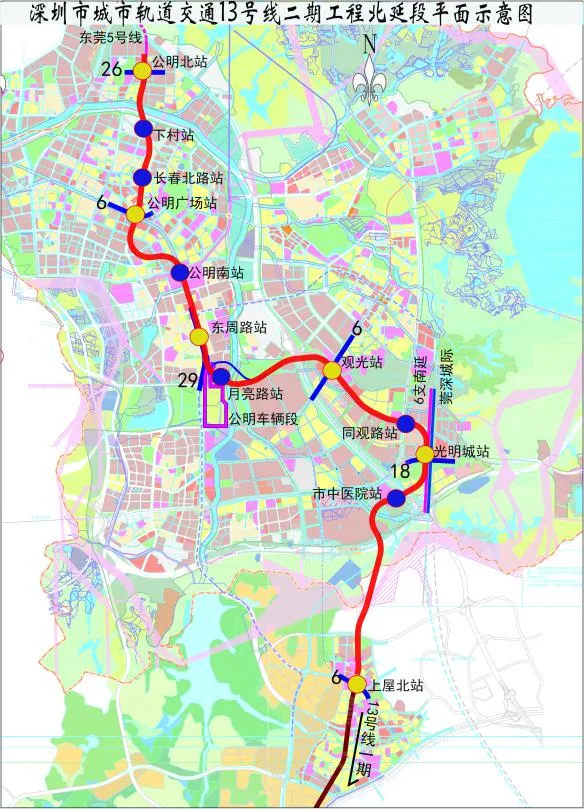

深圳地铁13号线二期(北延)
正式通车运营
不仅标志着深圳西部再添一条
南北向骨干快线
更将光明科学城至深圳湾口岸的
通勤时间一举缩短至 45 分钟以内
让创新要素在湾区“科创走廊”上加速流动
为粤港澳大湾区轨道交通互联互通
按下了“加速键”
公司承建三区间和公明车辆段出入线区间,其中盾构区间双线隧道总长5.83公里,投入6台EPB/TBM双模盾构机、4台复合式土压平衡盾构机,创造了单个项目10台盾构机同时掘进的深圳新记录。

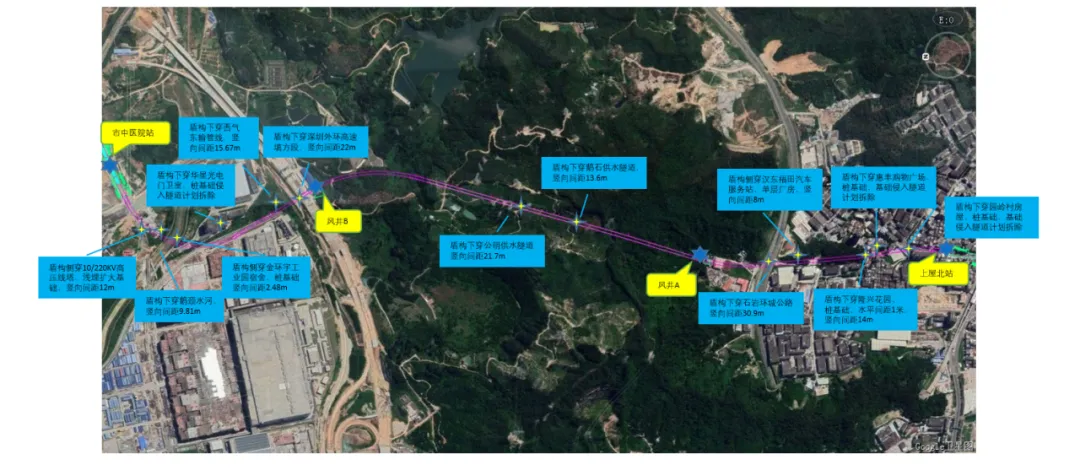

这5.8公里,堪称华南区域地下地质的“百科全书”——全断面微风化黑云母花岗岩(最高强度147MPa、石英含量78%)、孤石群(最大粒径7.8米)、上软下硬复合地层、富水断层破碎带、地下活体泉眼,并先后下穿西气东输高压燃气管线、龙大高速路基、深圳外环高速匝道桥等重大风险源。

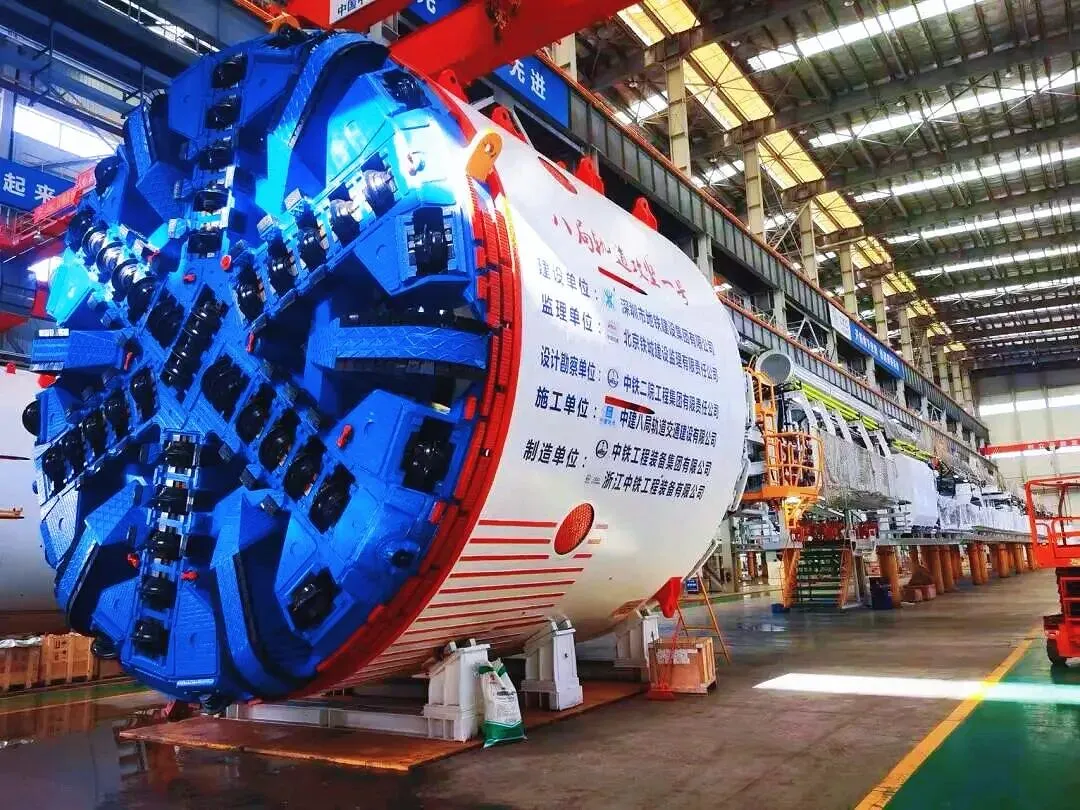

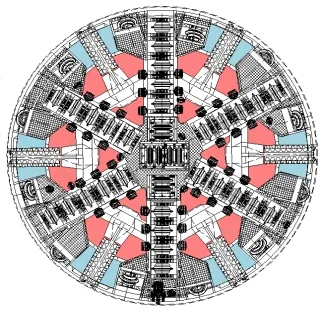

面对长距离高强度硬岩地层,常规盾构机无法胜任。项目在设备选型阶段即确定“以TBM功能为主的双模盾构机”技术路线,配置TBM重型刀盘,刀盘转速提升至0~6r/min;全盘配置19寸滚刀,正面刀间距压缩至75mm。
通过三类滚刀配置方案对比试验,最终选定23mm刃宽、硬度HRC58~60的19寸单刃滚刀作为区间常备刀具方案。掘进参数确立“高推力+高转速+低扭矩”核心体系。风井A~风井B区段双线穿越1753米高强度硬岩段,最大埋深达256米,综合掘进指标达到3.59~3.69环/天,双线均提前完成业主下达的贯通节点,施工效率达到行业领先水平。

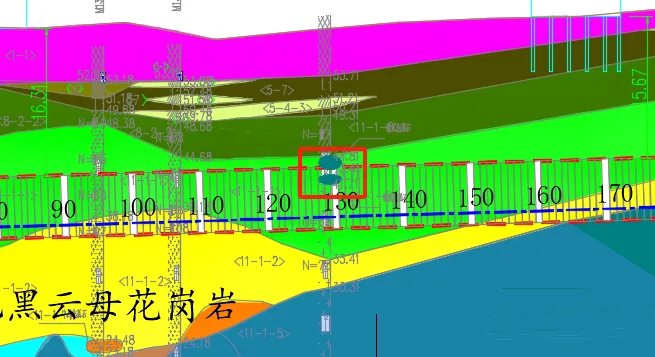

越是复杂的地质条件,越考验建设者的精细功夫。上屋北站至风井A区段,盾构机在120至140环遭遇孤石群,最大孤石粒径达7.8米。项目团队加密补勘先行探路,钻孔预处理提前瓦解隐患。
更大的考验在看不见的地下。在每一次穿越重大风险源期间,建设者以50米试验段先行探路,最优掘进参数反复验证;穿越期间,项目实行领导带班机制,地表两小时一巡查,监测点两小时一采集,以“绣花”功夫护航盾构机平稳穿越。

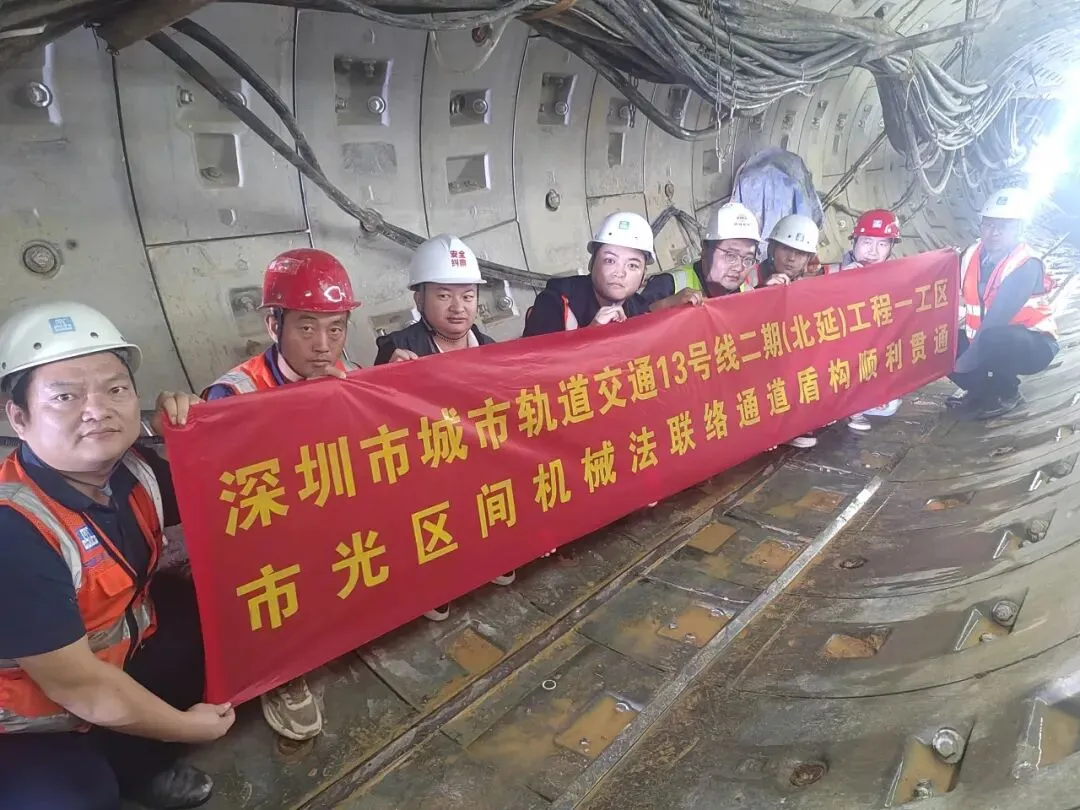

同时,在11座联络通道建设中,根据各区间地质条件差异,分别采用矿山法、冷冻法、机械法三种工法“对症下药”进行施工,覆盖当前国内联络通道施工全部主流技术路径。
风井B,长36.8米、宽28米,头顶37米处还悬着800KV超高压电缆。项目采用盾构机平移与分体始发相结合的工艺,将盾构机从大里程端井口吊装下井后,底板满铺钢板、涂上黄油,建设者用油缸顶推着始发架一寸一寸平移至小里程端洞口。创造了盾构自吊装开始,组装、平移、调试,18天完成盾构下井平移大分体始发的“轨道速度”。
装配式车站“一站四机”双向始发同样考验智慧。市中医院站底板为弧形预制结构,严禁开孔,却要容纳四台盾构同场始发。项目设计弧形底座马凳,铺设520米电瓶车通道,四台盾构分三阶段错峰始发。最终,门吊减少1台,临建节约1处,人员投入降低约三分之一。
技术成果的落地,从来不是简单的堆砌。项目推广应用建筑业10项新技术,覆盖地基基础、混凝土结构、模板脚手架、绿色施工、防水技术、信息化管理等6大项、16小项,同时落地经济型技术2项、绿色型技术26项,总计28项技术成果在5.8公里的隧道建设中全面应用。
公司自主研发的盾构辅助决策系统(SAD1.0)在项目投入使用,搭载超前地质预报、壁后注浆实时检测、防超排智能预警、盾尾间隙自动测量四套智能监测设备,将盾构施工从“经验驱动”推向“数据驱动”,实现全过程监测无死角。
轨道延伸之处,城市脉动不息
八局轨道以铁军之志
在南海之滨再次刻写下
中国建造的时代答卷
当列车载着光明科学城的创新梦想
与深圳湾的开放浪潮疾驰而过
这条地下长龙
已成为湾区“科创走廊”上
最有力的交通注脚!
