4月30日那天,深圳地铁单日客流冲到1165.8万人次,历史第三,仅次于两次跨年夜。如果只是这一个数字,倒还算意料之中。真正让人留意的是,这个4月,普通工作日已经两次破千万。千万客流不再是节假日的独家现象,它正在变成某种工作日的"基础水位"。

问题也就跟着冒出来——区区通已经实现了,客流也涨到这个位置,深圳地铁下一道题该怎么答。
▍网络铺开了,但关节还不够灵

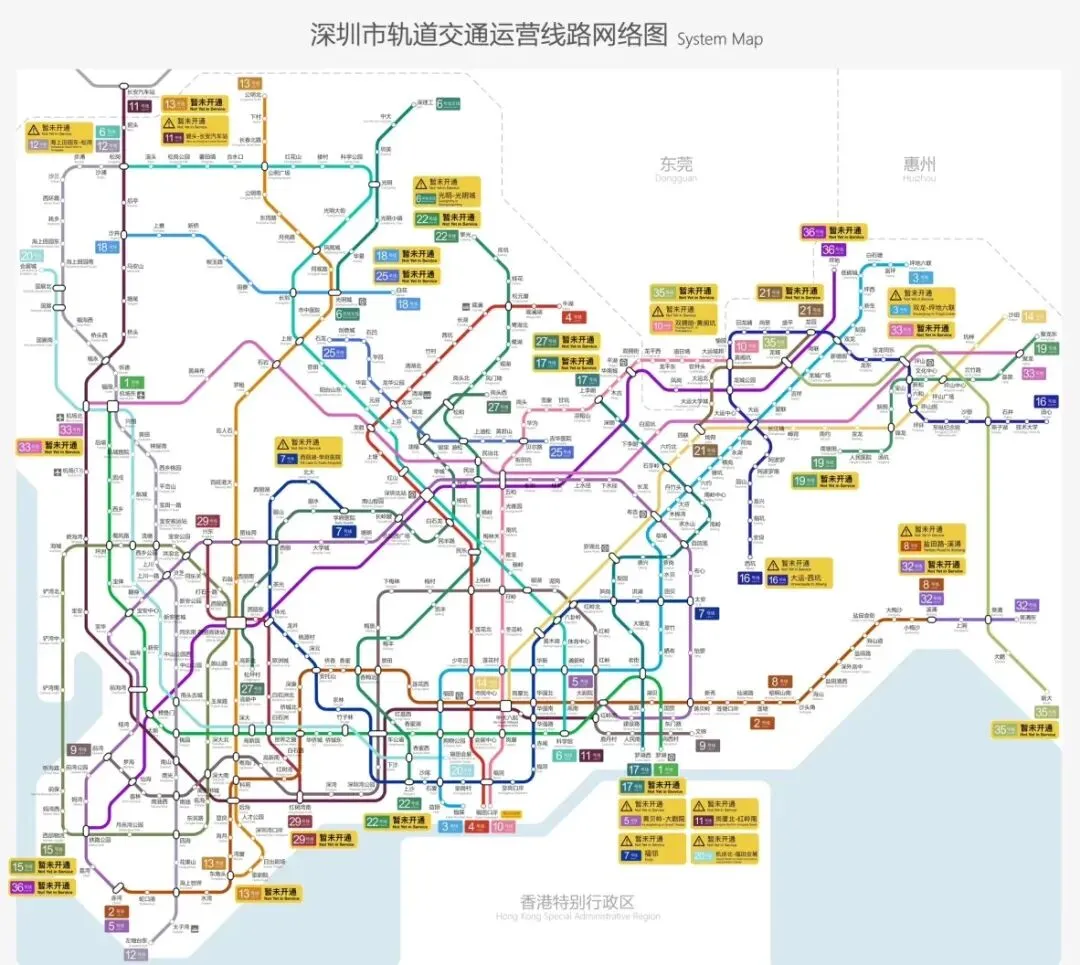

按目前公开的数据反推,深圳地铁运营里程已经在623公里左右,从13号线南段等四期线路陆续通车之后,每个行政区都有了地铁,这是早几年大家追着喊的那个目标。但"通到了"和"通得顺"是两回事。深圳现在的客流强度大概1.54万人次每公里,在国内一线城市里属于偏高的,可换乘系数只有1.773,这个数字其实有点尴尬。
换乘系数翻成大白话就是,平均一个人完成一次出行用了多少段地铁。1.773意味着大量乘客还在做"进站—坐一段—出站"的单程,没怎么在网内倒来倒去。网络有了骨架,但关节不够灵活。对比看,广州的换乘系数常年比深圳高一截,原因不是广州人爱换乘,是它的网络拓扑让换乘更顺手、枢纽更能"吃"客流。深圳这边,福田、车公庙这些核心枢纽确实繁忙,但从全网来看,能承担大体量内部转运的节点还不够多。
所以你看到的现状是:每个区都通了地铁,可一旦你的出行起点和终点不在同一条线、也不在主轴附近,路径就变得绕,时间就变得长。
▍区区通解决"有没有",下一步是"好不好"
这就是下一道题的位置。

5月底32号线动工,标志着五期线路全部进入开工状态,四期及调整工程也在收尾。如果只盯着"又新修了多少公里",会错过更关键的一层——五期里相当一部分线路的功能定位,已经从"覆盖空白区"转向"补换乘节点"。有些线不是为了把地铁修到一个之前没有的地方,而是把现有的几条主干线串起来,让原本要绕远的两条线之间多一个换乘可能。
这种思路上的转向不太张扬,但对日常通勤的影响其实更直接。如果这批线在2027到2030年陆续落地,换乘系数大概率会往上走,单程绕路的乘客会少一些,进出站次数下降,整张网才算真的"活"起来。从修线到织网,这一步比铺面更难,它考验的不是工程速度,是每条新线插进网络时的设计精度。
▍跨城那一层,地铁还没真正接上
把视线拉到深莞之间,又是另一个画面。东莞地铁4月日均27.65万人次,但有一个细节值得琢磨——它呈现的是"强休息日型",普通工作日大约只有22万。换句话说,跨城来玩的人比跨城上班的人多。

深圳和东莞这些年都在喊一体化,可在地铁这一层,跨城通勤还没真正成型。城际铁路和地铁之间的接驳,多数情况下还需要出站再进站,安检走两遍,票务也不打通。对一个每天来回的人来说,这种摩擦成本足够把他劝退回燃油车或跨城大巴。地铁层面的深莞一体化,目前更多停在规划文本里。这一层接得上接不上,决定了未来几年深圳的通勤腹地能延伸多远。
▍城市还在长,地铁是底座

2025年末深圳常住人口1824.85万,一年增加了25.9万,三年累计接近59万,增量在全国大中城市里排第一。5月28日深圳电网负荷冲到2430.19万千瓦的历史峰值,比去年提前了40天。人口在涨,用电在涨,地铁客流也在涨,这三件事是同步发生的。
地铁不只是交通工具,它是这座城市还能不能继续接住人的物理底座之一。区区通完成之后,工程意义上的"大动脉铺设期"基本告一段落,接下来要解决的,是怎么让已经在用这张网的一千万人每天少换一次乘、少绕一段路、少在闸机前多排一次队。
修到哪已经不那么重要,怎么修才是下一题。
