设计|低空经济标杆项目如何练成?——深圳盐田直升机基地全过程管理实战解析(下)
所有的经验和经历都来自于实践,而所有的理论和方法都只能针对特定的事件。只有做事的专业、能力、逻辑和原则,可以带着你攻克每一个新的项目。之前我们就盐田直升机基地项目背景做了简单的介绍,接下来我们将从项目管理的角度对项目进行拆解。02 全过程管理五阶段实战要点

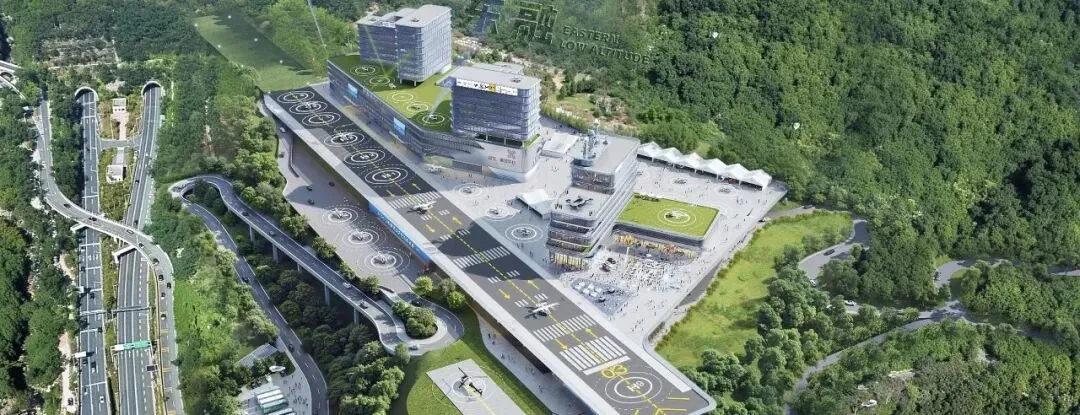

阶段一:投资决策和土地获取(2023.01-2024.04)1.规划预沟通(2023.01):深圳市规划和自然资源局盐田管理局发布规划选址论证公示,提前6个月释放项目建设信号。作为项目负责人,此时应介入地块技术条件研判,重点评估:①基本生态控制线对建筑布局的局限,包括基本生态线控制条件,对建筑做基本的概念规划和建筑方案,进行初步的经济测算。②与地铁8号线二期的时间窗口匹配(地铁2023年底通车,项目2024年4月拿地),评估地铁对项目的影响,施工要求,验收标准等,列出地铁专项事项。③盐三路市政配套接入条件,对项目初步规划有个基本理解。2.产业协议谈判:深圳产业用地出让通常附带《产业发展监管协议》。本项目要求“2030年底投放过夜动力120架”,这不是简单的数字要求,是需要倒排以下事项:①机库建设时序,一期需要满足初期运力,预计建设规模。②跑道和停机坪的分期实施,做整体规划,但需划定分期开发的范围。3.土地竞买策略:宗地起拍价8000万元,竞拍保证金1600万元,土地使用年限30年。作为区域交通用地(S1),不得转让、不得分证,但允许抵押——这就决定了融资结构必须“长期持有、运营回款。”本阶段风险预警:生态控制线对项目的影响,测算实际可开发区域,可建规模,生态保护措施;与地铁安全保护区重叠1.48万㎡的“雷区”处理,必须在土地拍卖前与地铁建设运营方做充分的技术对接,避免拿地后陷入被动。本阶段成果:《场址论证报告》(场地+空域)、《用地预审和选址意见报告》、《项目立项和(投资)项目代码》、《土地出让合同》——————————————————————————————阶段二:方案设计与报建(2024.04-2026.02)①交通设施:56850㎡(75%)——跑道、停机坪、机库、航管楼②配套产业设施:15250㎡(20%)——维修、展示、金融交易③管理服务设施:3700㎡(5%)——宿舍3050、食堂600、商业50④流线设计管理:结合安全和实际运营要求,各个分区流线,尤其是面客区和后勤区需清晰不重合,效率快捷。通航机场不是普通建筑,必须遵循《民用机场飞行区技术标准》(MH5001)。关键参数:①跑道:30mX400m,满足EC135、AW139等主流中型直升机起降要求②FATO(最终进近和起飞区):每个停机坪单独设置,直径≥1.5倍旋翼直径③安全区:围绕FATO设置,宽度≥0.33倍旋翼直径③下一步:根据项目开业节点和各环节所需时间,统筹整个开发计划,分部获取施工图图审意见、施工许可证、民航专业工程初步设计审批(如涉及民航需要的通信导航监视灯光等设施)①规划师:处理好项目与盐坝高速、坪盐通道的视觉通廊,40米限高下的空间组织。②建筑师:航管楼和机库的功能流线,旅客安检区与飞行区的无缝衔接,建筑设计方案的昭示性和合规性,项目山海环境对建筑材料施工工艺的影响、幕墙方案和施工工艺论证、各专业设计施工统筹,BIM和节能设计的考虑,其他各部门如工程、成本、营销、运营等需求的梳理。③建造师:跑道地基处理(马峦山地址条件分析)、大跨度机库结构选型和风险评估、项目施工工序规划、监理和各分部工程验收计划。本阶段风险预警:根据项目开业时间倒排各个环节的工作计划,预留机动时间,提前做好风险预判,各环节工作前置条件清晰,可多轨推进。隐蔽工程需要做好与生态局、地铁集团的技术交接。建筑方案需要考虑多部门需求,运营灵活性以及与二期的流线组织。民航相关的内容,需要采用专业设计单位进行专项设计,确保符合相关硬性规定。由于项目所处的山海环境,需要考虑场地规划、土方平衡、建筑材料、工艺的应对方案,对海水侵蚀、台风、山体滑坡等自然灾害有充分考虑和应对方案。本阶段成果:《建设用地规划许可证》、《项目一二三级开发计划》、《项目规划设计要点》、《建筑设计方案和专项设计方案》、《建设工程规划许可证》、《环评报告》、《施工图》、《施工图审图要点》、《建设工程施工许可证》——————————————————————————————阶段三:施工准备与实施(2026.02-2027.04)1.分区施工策略:鉴于地铁安全保护区与项目开发区重叠,建议采用“先外围、后核心”的是施工顺序:①一期优先建设非重叠区的产业配套设施(宿舍、食堂和维修车间)②同步推进与地铁集团的技术协调,完成保护区专项施工方案评审根据《民用机场建设管理规定》,飞行区工程(跑道、停机坪、助航灯光等)属于民航专业工程,需要:轨道安全评估 → 专项施工方案 → 地铁书面同意书 → 桩基础报建 → 飞行区土石方 → 跑道基层 → 道面混凝土 → 助航灯光安装 → 校飞 → 行业验收①跑道平整度:3m直尺间隙≤5mm(高于市政道路标准)②停机坪承载强度:满足12吨级直升机(如AW139最大起飞重量6.4吨,考虑动荷载系数)③消防等级:直升机基地通常按《民用航空运输机场飞行区消防设施标准》(MH/T 7015)执行本阶段风险预警:施工前做好设计技术交底,确保整个施工过程按图合规合法施工,定期现场巡查减少变更,对于隐蔽工程需要及时安排专业验收,做好施工安全指引和应对措施。对于需要做样板段的新技术,新材料,需优先施工和验收。—————————————————————————————— | | |
| | |
| | 航管楼、机库、油库(如有)的消防系统和设施,防火分区面积、火灾遇险应对方案等 |
| | |
| | |
| | |
根据产业监管协议,项目需要取得《竣工验收备案收文回执》后3个月内投产。这意味着:③与项目内部现有运营体系的系统对接(票务、调度和维修等)——————————————————————————————①设施更新计划:跑道道面10-15年大修周期,机库屋面面板25年更换周期②运力爬坡跟踪:2030年120架过夜运力的节点考核③航线网络拓展:配合“十五五”期间“5+5”航线目标,预留航站楼拓展接口项目定位不仅是机场,更是“低空融合飞行示范基地”。运营阶段需管理:①直升机与无人机融合运行(eVTOL未来接入点预留)③航空科普教育(年74万人次吞吐量中相当比例为体验游客)——————————————————————————————03 项目负责人必备能力模型
航空建筑的功能流线设计(旅客、机组、维修、救援四线分离)山海环境下的建筑风貌控制(盐田作为滨海旅游区对规划的要求)飞行区工程的特殊施工工艺(道面混凝土抗折强度≥4.5MPa)据初步统计,本项目涉及7大利益相关方,协调好各方关系是项目负责人的基本要求:①政策风险:低空经济法规体系仍在完善(《深圳经济特区低空经济产业促进条例》2024年2月实施),需跟踪eVTOL适航标准对设施设计的影响。②技术风险:融合空域运行(直升机+无人机)的安全间隔标准尚未完全明确。③市场风险:74万人次/年的设计吞吐量,需验证在“空中的士”商业模式下的可实现性。04 结语:低空经济时代的项目管理新范式
深圳盐田直升机基地项目是中国低空经济从“概念”走向“落地”的标志性工程。作为项目负责人,我们管理的不仅是一个建筑工程,更是一个融合交通基础设施、产业载体、城市名片的复杂系统。从2024年4月拿地道2026年2月取得规划许可,再到2027年计划竣工,这个项目的全过程管理实践,将为后续全国范围内的低空基础设施投资提供重要参照。在低空经济领域,“建起来”只是第一步,“飞起来”才是价值实现,而“融进去”(融入城市交通体系)才是最终目标。
