如今提到深圳地铁4号线(龙华线),很多人的第一印象是“挤”——高峰时段日均客流大,5分钟的高峰行车间隔仍难缓解拥挤。但很少有人知道,这条连接福田中心与龙华片区的交通大动脉,在港铁(深圳)正式接管前,曾有一段极其“窘迫”却又独一无二的历史:仅靠1辆列车,以“拉风箱”式的单线双向运营模式,硬生生支撑了整整两年半。
何为“拉风箱运营”?
要读懂这段特殊历史,首先得弄明白一个关键名词——“拉风箱运营”。在地铁运营里,这种模式又称单线双向运行,指的是在一条固定轨道上,同一时间内只有一趟列车往返运行。
比如在2022年10月28日到2024年11月9日的11号线福田-岗厦北区间便是著名的例子。

因列车往返的动作酷似拉风箱,便有了这个形象的俗称。
通常情况下,“拉风箱运营”只是地铁应急时的降级运行方式,比如线路故障、车站停电时的临时调整,用来最大限度维持基本运输能力,但深圳地铁4号线曾将这种“应急模式”当成了常规操作,一开就是3年。那为什么会出现这种情况呢?这篇文章将告诉你答案。
历史沿革

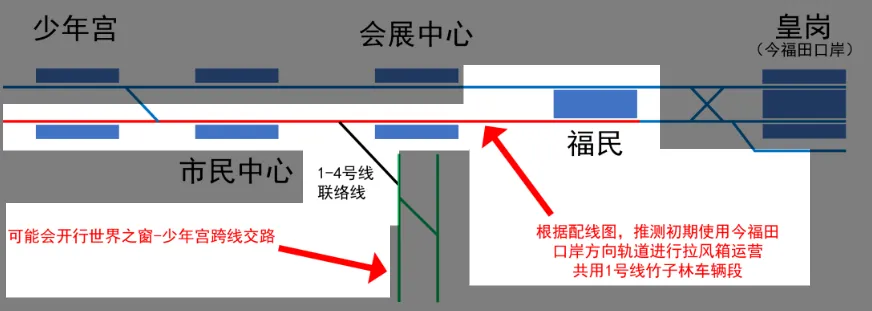

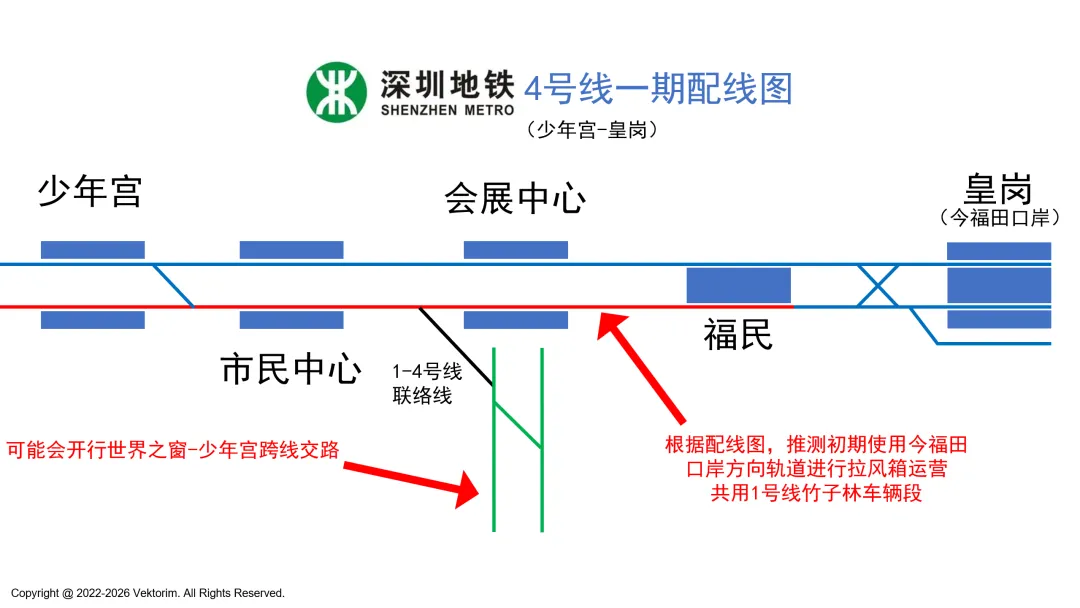

如图,这段特殊运营期从2004年12月28日开始,当时皇岗站尚未开通,而福民站并没有任何折返条件,于是只能采用以一条线路的形式来返运行(单线双向运行,即拉风箱运营)

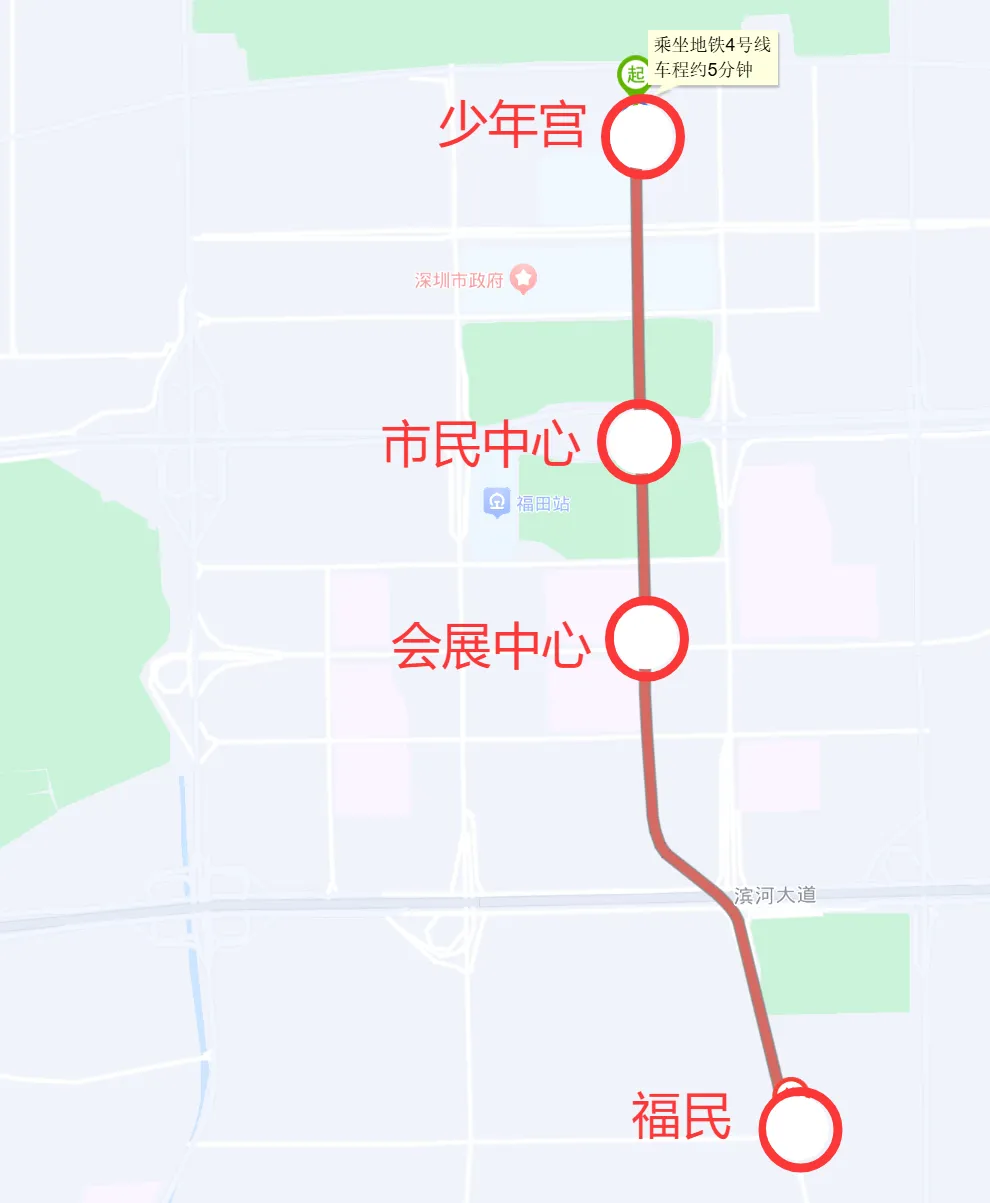

今天少年宫-福民全程(从列车开门到列车开门)一共5分30秒半左右,理应来说,当时4号线一辆列车来回这些区间就是11分钟。
但实际上当时的行车间隔长达17分钟,创下了深圳地铁史上常态化最长行车间隔的纪录。由于只有1辆列车,线路上不会出现对向列车,因此整个一期工程几乎用不到任何避让线(也称渡线、存车线),仅靠严格的信号控制和人工调度,就能确保列车安全运行,冲突风险几乎为零。
除了节假日偶尔有零星客流,大部分时间车厢都十分空旷,与如今的拥挤形成了鲜明对比。这和拉风箱运营。2004年至2007年,福田CBD尚未大规模开发,梅林关的跨区通勤需求还未形成,4号线一期仅连接少年宫与福民,覆盖范围有限,客流预测较为保守。
其实,4号线一期工程是以双线规模建成的,也就是另外一条线路是可以启用的,在少年宫站前有折返条件。
因此理论上具有开行双线拉风箱的条件(若启用双线,行车间隔可减半),但实际上并未启用,可能是当时调度和运营安排存在困难。
直到2007年6月20日皇岗站(今福田口岸站)试运行时,这种拉风箱运营模式才正式结束。
2007年6月28日,皇岗站(今福田口岸站)正式开通。
唯一的运营列车是6节编组,是从1号线临时借用的长客庞巴迪列车(如图车号为101车,可能会变动),它每天沿着这条孤独的轨道,在两端终点站之间往返穿梭,一趟跑完全程再手动换向,继续往回走。推广
Q1:为什么推测是往福田口岸方向轨道进行拉风箱运营?
A1:和当时的情况有关,4号线一期无车辆段。设有与1号线的联络线,而4号线联络线接口就在福田口岸方向轨道,方便线路前往竹子林车辆段检修。
Q2:为什么推测可能有世界之窗-少年宫跨线交路?
A2:和A1一样,1-4号线存在联络线,且1号线会展中心渡线设置在联络线之后,这使得往罗湖方向列车理论上可以通过渡线开行4号线(实际上没有记载运行记录,该跨线交路或不存在,个人认为可以加强对4号线的利用率)
这种设计和当时的1号线-2号线在大剧院的联络线(已经于1号线建成前拆除)一样位于站点中间,推测可能用于折返。
更好的运营模式(本人思路)

在4号线开行三种交路,分别为三列车运行,如图所示
其中:
红色为世界之窗-少年宫跨线交路
蓝色为会展中心-福民拉风箱交路
少年宫-福民拉风箱交路
虽然4号线拉风箱运营已经过去了,但是如果可以稍微改造一下运营模式,或许可以成为新质的研究方向,为突发故障处理提供新的思路。
核心是将 “临时应对” 的运营模式,转化为动态交路调度、网络化资源协同、弹性应急方案库的研究体系;
为突发故障处理提供新思路:突破单线路局限,以全网视角利用跨线联络线、共享资源重构运营网络,实现弹性调度,降低故障影响,提升轨道交通系统韧性。
结语
回望这段历史,4号线的“单列车两年半拉风箱运营”,不仅是中国地铁史上罕见的长期单线双向运营案例,更是深圳特区创新精神和成本控制智慧的体现。它不是“落后”的象征,而是特定发展阶段的合理选择——在客流不足、配置不允许的初期,以最低成本实现了轨道交通的基本功能,同时为后续的爆发式发展埋下了伏笔。
现在的4号线
如今,当我们在4号线的拥挤车厢里奔波时,或许很难想象,这条繁忙的地铁线,曾经只有1辆列车,在一条轨道上,慢悠悠地往返了3年,见证着深圳地铁和福田片区的成长与变迁。
致谢
感谢一位youtube博主提供珍贵的视频资料,为本视频提供重要的一手资料
