EPC技术质量策划评审实战
某央企深圳158米超高层棚改项目 · 122页汇报全拆解
建筑侠星哥 · 原创深度 · 2026年6月
兄弟们,今天星哥带你拆解一份货真价实的EPC项目技术质量策划评审汇报。这份汇报来自某央企在深圳的一个棚户区改造EPC项目——龙联花园,3栋158米超高层住宅,138307平方米总建筑面积,合同额5.27亿,工期960天。
说实话,这种级别的项目汇报,很多人一辈子都未必有机会看到原文。因为它不是那种公开发表的论文或者教材,而是实打实要上会评审的汇报材料——内容要真实、数据要准确、逻辑要清晰、方案要可行。任何一个环节出问题,当场就会被专家问住。
整份汇报共122页,分为九大板块:工程概况、技术管理计划、组织架构及工作范围、技术创新创效计划、关键技术方案选择、重难点及应对方案、质量管理计划、项目管理目标、现场目前问题及进展。今天星哥就带你逐板块拆解,看看一个真正专业的EPC技术质量策划到底长什么样。
"项目定位:通过棚户区改造激活片区发展,打造以居住为主,整合休闲商业、教育配套、开放体验的现代生活社区,打造安居型住宅标杆。"
一、工程概况:不是抄招标文件,是提炼关键信息
很多兄弟写工程概况的时候,习惯性地把招标文件复制粘贴一通。但这份汇报告诉我们:工程概况不是信息堆砌,而是信息提炼。具体看它是怎么做的——
| |
|---|
| 龙联花园棚户区改造项目设计采购施工总承包(EPC)工程 |
| |
| 用地面积17319.50㎡,总建筑面积138307.70㎡,3栋49层158m塔楼,810户住宅(返迁632套+公共178套) |
| |
| |
| 三种模式混合:固定总价包干(设计费/BIM/防水等)、固定单价平米包干(主体结构/机电等)、固定单价按实结算(土方/栏杆/门窗等) |
注意看,这份工程概况不是泛泛而谈,而是把每个维度的关键信息都提炼出来了。比如结算方式就分了三种混合模式,这本身就是项目管理的一个重大特点——不同分项工程采用不同的结算方式,意味着管理颗粒度要更细、成本核算要更精准。
1.1 区位分析——为什么选这里?
汇报对区位优势的分析非常扎实:"项目地理位置好,交通便利,北向背靠塘朗山脉,南向穿过大沙河可直面深圳湾公园,西侧紧邻大沙河生态长廊。场地内限高170米,用地平整。南侧为龙珠大道,地铁、公交站配套等交通系统配套完善。"
短短几句话,把项目的自然禀赋和城市配套交代得清清楚楚。做EPC项目策划的人一定要明白:区位条件决定了施工组织的基础逻辑——周边的道路条件决定了材料进场路线,周边的敏感建筑决定了噪音控制等级,周边的地铁隧道决定了基坑支护方案。
1.2 周边环境——这些坑不提前了解,等着出事
这份汇报特别强调了周边环境中的几个关键风险点:场地南侧紧邻珠光地铁站地下站台及地下隧道,距离地铁站台最近仅20.8米,距离地下隧道最近仅28.8米,处于地铁安保控制区范围。基坑周长531米,开挖深度11米。
星哥跟你说,这种紧邻地铁的深基坑,在整个深圳都是出了名的难搞。地铁安保控制区意味着你的每一个施工动作都要向地铁公司报审,基坑变形要实时监测,支护方案要经过第三方专家评审。这些都不是一般的房建项目能比的。
1.3 设计概况——各专业一个不落
汇报从建筑、结构、装配式、给排水、暖通、电气六个专业维度详细阐述了设计概况。每一个专业都有具体的设计参数和技术要求,不是泛泛而谈。比如:
- 建筑:地上49层,1层层高5.86m,2层6.29m,标准层3m,避难层4.2m;地下3层,层高3.5-3.8m;抗震设防烈度7度,设计使用年限50年
- 结构:地下框架-剪力墙,地上装配式(预制凸窗+预制外墙+叠合板);旋挖灌注桩,基础桩数510根;混凝土等级从C60逐级递减至C30
- 装配式:预制凸窗7种、预制外墙2种、预制叠合楼板12种,遵循"少种类、多重复"的构件拆分原则;装配式评分最高67.5分
星哥特别想强调装配式设计里面的一个细节:"构件拆分遵循少种类、多重复的原则"。这十个字看似简单,背后是整个装配式建筑设计的核心逻辑——种类越少,模具越少,成本越低,质量越好控。但要做到少种类,就需要在设计阶段就对户型进行标准化,让不同塔楼的相同位置使用同一种构件。
星哥提醒:很多项目做装配式只知道拼凑预制率,却忽略了构件种类的标准化。种类多→模具多→成本高→工期长→现场管理复杂。装配式的真正价值在于"工业化",而工业化的前提是"标准化"。
二、组织架构及工作范围:EPC不是一个人干所有活
这份汇报对合同承包范围的描述非常清晰。EPC总承包范围涵盖了主体、预制构件、机电、消防、通风空调、燃气等38个子项,但同时也明确列出了"另行发包及采购工程"——精装修、电梯、园林景观、入户门及智能锁等7个子项不在EPC承包范围。

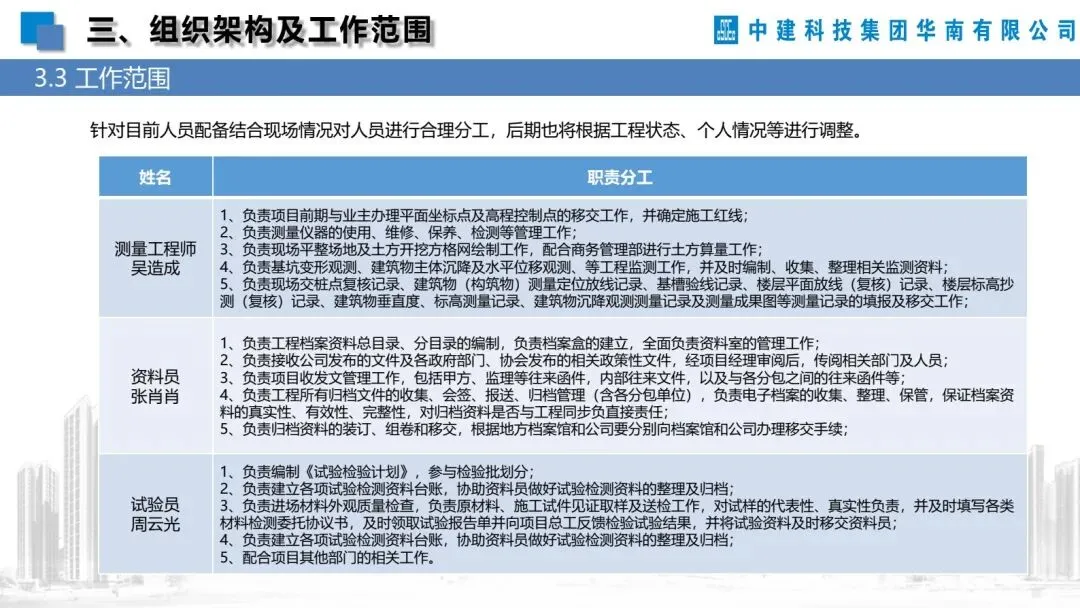

这个界面划分可不是随便写写的。在EPC项目中,界面划分就是责任划分,界面划分不清楚,后期全是扯皮的事。汇报中专门用一页PPT来展示地下室、裙楼、塔楼三个层面的界面划分,详细到什么程度?精确到"塔楼户内由EPC完成毛坯施工,户内精装由分包单位完成"、"塔楼公区、商业公区、地下室电梯厅精装施工由分包单位完成"。
星哥见过太多EPC项目因为界面划分不清导致的纠纷:水电接驳点在哪里?预留预埋谁来做?成品保护谁负责?竣工验收谁牵头?这些问题如果不在策划阶段就界定清楚,到了施工阶段就是无休止的扯皮。
三、技术管理计划:策划是EPC的胜负手
EPC项目的核心竞争力在"E"(设计),但真正的管理难点在"P"(采购)和"C"(施工)的协同。这份汇报在技术管理计划部分,展现了非常成熟的EPC管理思维。
首先是对设计管理的定位。因为方案设计和初步设计已经由华阳国际完成,本项目EPC单位的核心设计工作是初步设计优化和施工图设计。这意味着设计优化的空间是有限的——你不能推倒重来,只能在已有方案的基础上做精细化调整。这就要求技术管理人员对规范、对造价、对施工可行性有非常深刻的理解,才能在有限空间内做出最优解。
其次是技术管理的全周期视角。从初步设计优化、到施工图设计、到深化设计、到施工配合、到竣工图编制,每一个阶段的技术管理工作都环环相扣。汇报中虽然没有展开每一个细节,但框架已经搭建得非常清晰。
四、技术创新创效计划:别以为创新就是高大上
星哥发现一个很有意思的现象:很多项目的"技术创新"章节写得天花乱坠,什么BIM+GIS、数字孪生、智慧工地,但到了现场一看——连基本的施工方案都没吃透。
这份汇报的创新创效计划部分走的是务实路线。它关注的不是那些花里胡哨的概念,而是真正能产生效益的技术改进点:装配式构件的深化设计优化如何减少现场湿作业?铝模和预制构件的结合部位如何处理才能既保证质量又提高工效?预制凸窗的防水节点怎么处理?
星哥认为,真正的技术创新,是在每一个具体的工程节点上,用更聪明的方法把活干好。不是非得搞个什么"黑科技"才算创新。铝模板和预制构件的结合应用,做好了就是实实在在的创新。
五、关键技术方案选择:这个环节没有标准答案
158米超高层住宅,在深圳这样的高地震烈度区,技术方案的选择空间其实很有限——不是你想怎么做就怎么做,而是规范允许你怎么做。但即便在有限的选项里,方案选择仍然有优劣之分。

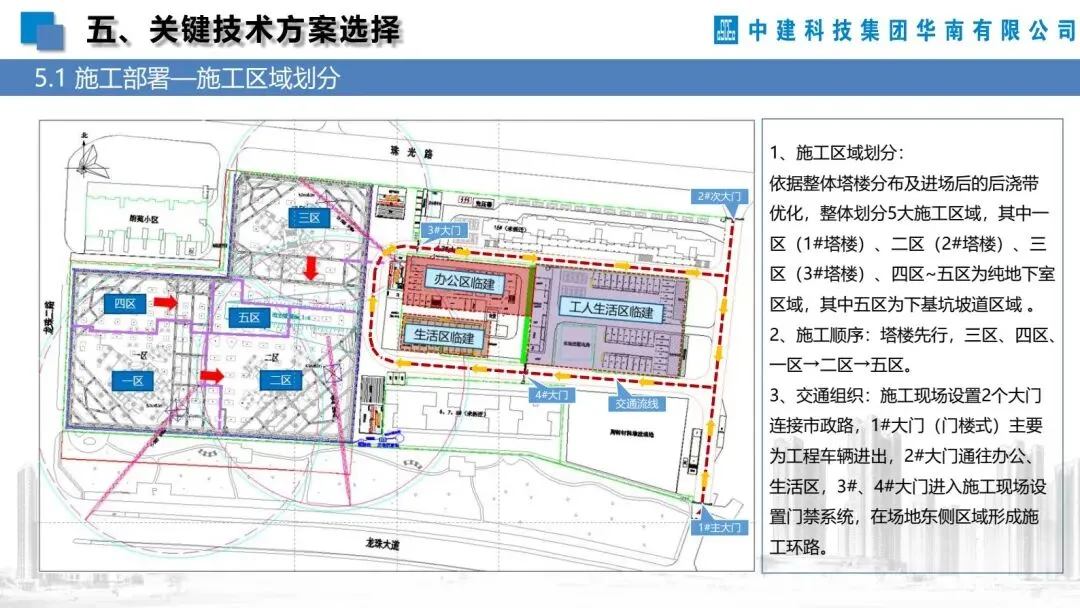

比如基坑支护方案:咬合桩+2道混凝土内支撑。这个方案的选择背后有多重考量——距离地铁隧道最近仅28.8米,支护变形必须严格控制在毫米级;场地周边有已建小区和市政道路,放坡空间受限;基坑开挖深度11米,地质条件复杂。每一种支护形式都有它的适用条件,选择对了事半功倍,选择错了后患无穷。

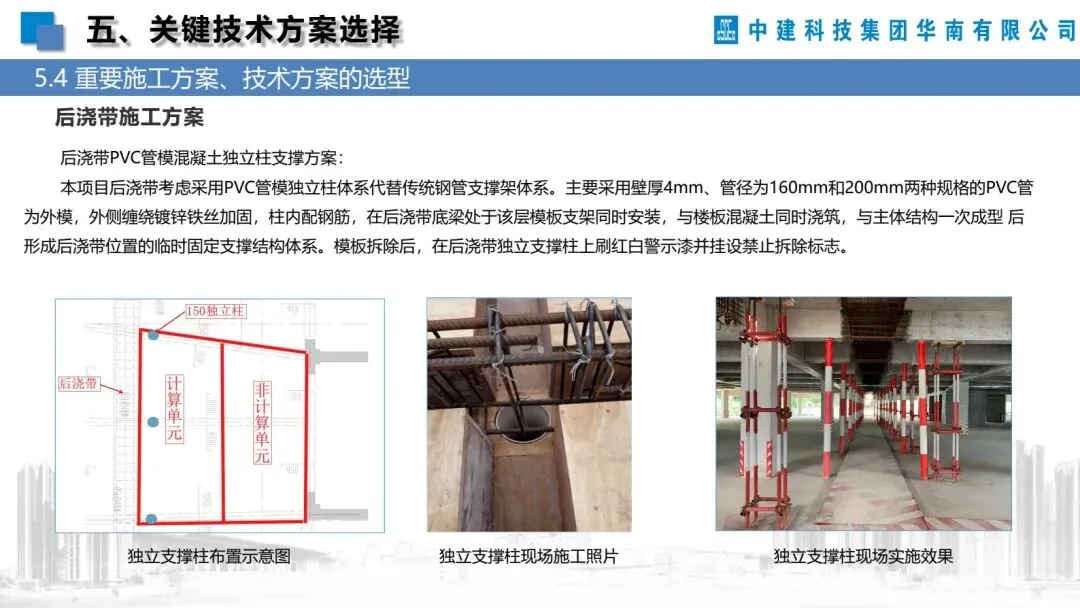

再比如模板体系:铝模现浇为主,预制凸窗、叠合楼板为辅。这个组合方案的选择也不是拍脑袋——标准层3米层高,铝模的周转效率最高;凸窗和叠合板采用预制,既满足装配率要求,又减少了外墙湿作业的高空风险。
"方案选择的核心不是追求技术最先进,而是追求在当前约束条件下综合最优——安全、质量、工期、成本的平衡点在哪里,方案就定在哪里。"
六、重难点及应对方案:别怕暴露问题,就怕看不见问题
这份汇报最让星哥欣赏的,是它对重难点分析的坦诚态度。很多项目汇报喜欢把重难点轻描淡写地带过,生怕暴露了项目的短板。但真正专业的做法恰恰相反——把问题摆在桌面上,把应对措施写清楚,让评审专家看到你的思考深度和应对能力。
从汇报中可以梳理出至少五个核心重难点:
第一,紧邻地铁的深基坑施工。距离地铁隧道最近28.8米,处于安保控制区。这意味着基坑变形控制标准比常规项目严格得多,监测频率更高,应急预案要更完善。
第二,158米超高层的主体施工。垂直运输、混凝土泵送、安全防护、测量控制——每一个环节都有超高层特有的挑战。特别是混凝土泵送,C60高标号混凝土泵送到158米的高度,配合比设计和泵送工艺都需要专项论证。
第三,装配式建筑的全链条管理。从预制构件的深化设计、到工厂生产、到物流运输、到现场吊装,任何一个环节出问题都会影响整个流水线。尤其是深圳这种寸土寸金的城市,现场构件堆场往往非常紧张,必须做到"准时制"供应。
第四,多专业交叉施工的协调。主体结构、机电安装、装饰装修、室外工程——各专业在时间和空间上的交叉,是超高层项目管理的核心难题。
第五,绿建三星的达标要求。从设计到施工到运营,绿色建筑的要求贯穿全过程。光有设计阶段的绿色策略不够,施工阶段的绿色施工措施和执行情况同样关键。
七、质量管理计划:从设计质量到施工质量的全链条
这份汇报的质量管理部分,星哥想用一个词概括:全链条。不是只在施工阶段讲质量,而是从设计质量就开始抓起。
质量管理的逻辑链条是这样的:设计质量保证(三级校审、多专业会签)→采购质量控制(供应商准入、材料进场检验、过程抽检)→施工质量控制(样板引路、工序验收、实测实量)→竣工验收(分户验收、系统调试、整体交付)。
每一个环节都有明确的责任人和检查标准。特别是"样板引路"这个做法——超高层住宅的标准层有40多层,每一层都应该是上一层的复制品。如果样板层的施工质量出了问题,后面几十层全部跟着错。所以在第一层标准层施工时,就要把所有的工艺节点、收口做法全部固化下来,后续楼层严格按样板执行。
八、项目管理目标:三维目标一个不能少
质量、工期、造价——这三个目标是项目管理的永恒主题。这份汇报对三维目标有明确的量化要求和保障措施。
工期目标:960日历天,这是一个非常有挑战性的工期。158米超高层住宅从开工到交付,三年不到的工期在业内属于中上水平。汇报中虽然没有展开详细的进度计划(那是另一个专项汇报的内容),但可以推断出关键节点:桩基施工→地下室结构→主体结构→装饰装修→室外工程→竣工验收。
质量目标:在深圳这样的城市,棚改项目的质量要求只会更高不会更低。业主是深圳市南山人才安居有限公司,对住宅品质有非常严格的标准。汇报在质量管理计划部分已经做了详细的安排。
造价目标:5.27亿的合同额,三种结算方式混合,造价管理的复杂性远超一般的施工总承包。设计阶段的造价控制能力,将直接决定这个项目最终的利润水平。
九、合同与结算:EPC项目最容易被忽视的"雷区"
星哥专门把合同和结算单独拿出来讲一讲,因为这块太容易被忽视了。很多技术出身的兄弟,写技术标的时候头头是道,但一到合同和结算部分就两眼一抹黑。
这个项目的结算方式非常有意思——同一个EPC合同里面,居然有三种不同的结算模式:
- 固定总价包干:设计费、BIM费、拆除换撑、防水工程、室外管网、安全文明施工费——这部分风险由EPC总包方承担
- 固定单价平米包干:建筑、结构、地下室门窗、机电工程、人防工程、标识标牌——价格固定,工程量按实际调整
- 固定单价按实结算:二次土方、栏杆扶手、铝合金门窗、外立面真石漆——价格和工程量都按实际
这三种模式混在一起,意味着什么?意味着成本管理的颗粒度必须非常精细。你不能用一套成本管控方法来应对所有分项——固定总价包干的部分要死守预算不超支,固定单价平米包干的部分要控制工程量避免浪费,按实结算的部分要做好过程签证确保不遗漏。管理思维的切换,本身就是一种能力的考验。

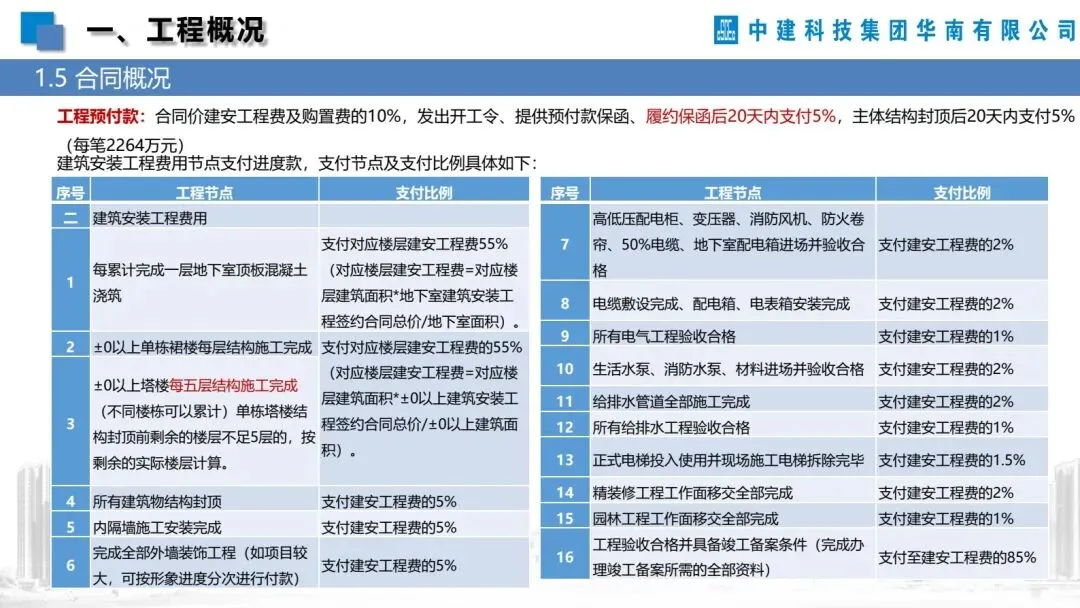

再来看付款节点。设计费分六个节点支付,从方案设计通过审批的30%,到施工图设计完成备案的35%,再到主体结构封顶的10%。建安工程费的付款节点更是细到"每累计完成一层地下室顶板混凝土浇筑"就支付一次。这说明业主对资金的管理非常严格,EPC总包方的现金流管理压力会很大——如果现场进度跟不上,设计费也拿不到,建安费也拿不到,两头受堵。
十、汇报评审的逻辑:为什么是这九个板块?
星哥想请大家思考一个问题:这份汇报为什么设计成这九个板块?不是八块也不是十块,而是这九块。每一块单独拿出来看都合理,但合在一起看,里面有没有内在的逻辑关系?
星哥的解读是这样的:
第一层(工程概况)是"知彼"——你要评审的东西到底是什么,项目的边界条件是什么,约束条件是什么?这些东西不先搞清楚,后面的所有分析都没有基础。
第二层(组织架构、技术管理计划、质量管理计划)是"知己"——你怎么组织团队?怎么管理技术?怎么控制质量?这是能力体系的展示。
第三层(关键技术方案、重难点应对)是"亮剑"——面对这个项目的具体挑战,你有什么招数?你的方案是不是有针对性?你的分析是不是有深度?
第四层(技术创新创效、项目管理目标)是"增值"——除了把项目按部就班地做完,你还能为项目创造什么额外价值?你的管理目标是不是清晰可衡量?
第五层(现场问题及进展)是"交底"——当前已经发现了什么问题?采取了什么措施?进展到什么程度了?这种实事求是的态度,恰恰是评委最看重的。
五层逻辑,从外到内、从知到行、从框架到细节,层层递进。这就是一份高质量汇报应该有的逻辑结构。
十一、星哥的几点思考
拆解完这份122页的汇报,星哥有几个想法想跟兄弟们分享:
第一,策划阶段的工作质量,决定了整个项目的命运。EPC项目的策划,不是写几个PPT走个过场,而是要把项目实施的每一个关键环节想清楚、写明白、评审透。这份汇报之所以扎实,就是因为它对工程概况的分析、对重难点的识别、对技术方案的选择都经过了深思熟虑。
第二,界面管理是EPC项目的"隐形杀手"。很多EPC项目出问题,不是技术方案不行,而是界面划分不清楚。谁做什么、谁不做什么、交接点在哪里、验收标准是什么——这些问题看起来琐碎,但恰恰是项目成败的关键。
第三,装配式建筑的管理思维要从"现场建造"转向"工厂制造"。预制构件的管理,本质上是一个供应链管理问题——设计深度要满足工厂生产要求、生产计划要和现场进度匹配、物流运输要考虑交通管制和现场存储条件。这些管理思维和传统的现浇混凝土施工是完全不同的。
第四,超高层住宅的技术挑战是系统性的。不是某一个点的技术难题,而是垂直运输、安全防护、质量控制、进度管理多个维度的系统性挑战。做超高层项目的技术策划,必须有系统思维。
好,今天的拆解就到这里。这份122页的汇报还有大量细节内容——比如详细的设计参数、各专业的深化设计要点、具体的质量控制流程、实测实量的标准和要求等等——星哥只是挑了最核心的几个板块做了分析。
最后再唠叨两句。星哥入行这些年,见过太多技术策划汇报流于形式的。翻开PPT,满眼都是"严格管理""精心组织""科学施工"这种正确的废话。但你看这份汇报,每一项都有扎实的工程数据做支撑——用地面积精确到平方米、层高分到每一层、混凝土等级从C60到C30逐级递减说清楚、预制构件7种2种12种分别列出来。这才是工程人该有的样子——用数据说话,用逻辑论证,用方案作答。
兄弟们,下次写技术策划汇报的时候,不妨对照这份122页的标杆,看看自己漏了什么、浅了什么。更多的EPC项目实战干货,请继续关注建筑侠星哥。
建筑侠星哥 · 工程人自己的知识星球
更多EPC项目实战、技术策划、投标管理干货,欢迎加入星哥的知识星球

▲ 第1页

▲ 第18页

▲ 第35页

▲ 第52页
获取成品资料
扫描下方二维码即可获取:

知识星球更多工程资料每日更新
加入知识星球,你还将获得:· 施工方案模板库(10000+套,涵盖各专业)· 技术交底范本(300+份,可直接套用)· 节点详图CAD图库(DWG格式可编辑)· 每周精选工程资料推荐(质量把关,靠谱优先)· 工程人专属交流社群(同行切磋,少走弯路)· 不定期的线上分享会(与行业老炮面对面)
建筑侠星哥 · 原创内容
如果这篇文章对你有用,点个"在看"让更多工程人看到。
