深圳龙岗大运,曾誓要建起700 米中国第一高楼的世茂深港国际中心,如今尘埃落定。2026 年 5 月 6 日,央企华润置地以70.45 亿元底价接盘,而这块地,世茂当年拿地就花了239.43 亿元。单项目账面巨亏171 亿元,更刺眼的是:从千亿房企巅峰到退市清算,从行业标杆到一地鸡毛,这场崩塌,就发生在短短 4 年里。老一代地产人许荣茂深耕 40 年打下的千亿帝国,在儿子许世坛掌舵的 4 年间,彻底倾覆。项目概况
项目名称:世茂深港国际中心
业主单位:世茂集团
项目类型:超高层城市综合体(原规划中国第一高楼)
土地位置:深圳市龙岗区龙城街道大运新城
用地面积:32.19 万㎡;计容建面:136.45 万㎡
规划总投资:超 500 亿元(拿地239.43 亿元)
规划高度:原 700 米(冲击中国第一)→ 后因限高调至 600 米
核心建设内容:600米超高层地标塔楼(办公 + 超五星级酒店);深港国际会议展览中心;深港青年合作创业中心;深港国际演艺中心;国际化学校(小学至高中);大型集中商业综合体;高端人才公寓(含部分可售公寓);
项目时间线
▪️ 2023 年 7 月:首次司法拍卖,起拍价130.44 亿元,无人报名,流拍;▪️ 2023 年 11 月:二次降价拍卖,起拍价104.35 亿元,仍无房企接盘,再次流拍;▪️ 2025 年 7 月:龙岗区政府介入,以68 亿元整体收储 12 宗地块及地上建筑物,世茂单项目账面亏损 171 亿元,血本无归;▪️ 2025 年 11 月:政府启动规划招标,重新调整地块指标;▪️ 2025 年 11 月:深圳市规划和自然资源局龙岗管理局发布 “深港国际中心 12 宗地块规划研究” 招标,预算107.45 万元;
▪️ 11 月 20 日:公示结果,深圳市城市规划设计研究院以 106.88 万元中标;

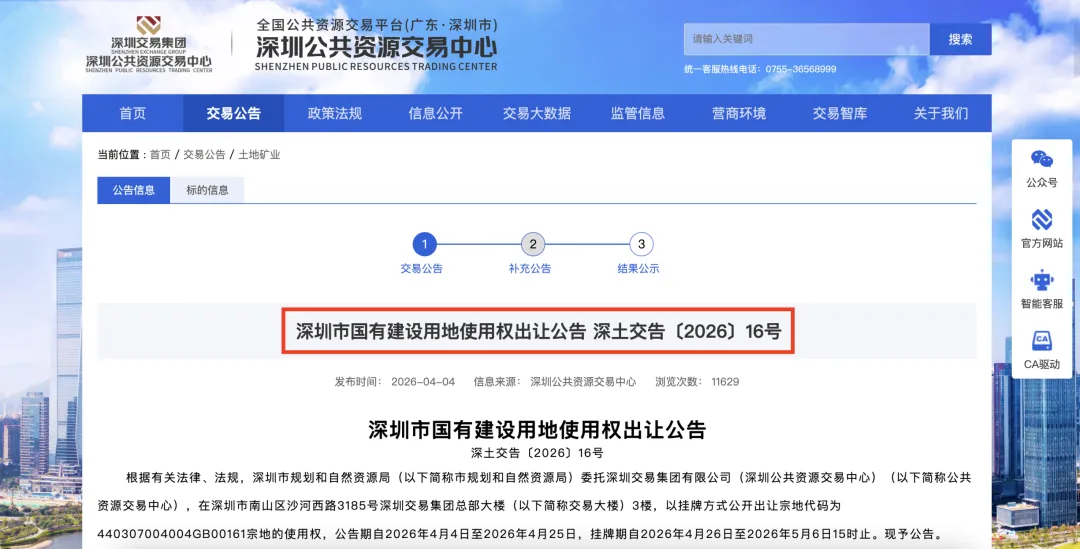

▪️ 2026 年 4 月 8 日:深圳公共资源交易中心正式挂牌G01046-0106 宗地(收储后核心地块),起始价 70.45 亿元,保证金 14.09 亿元;

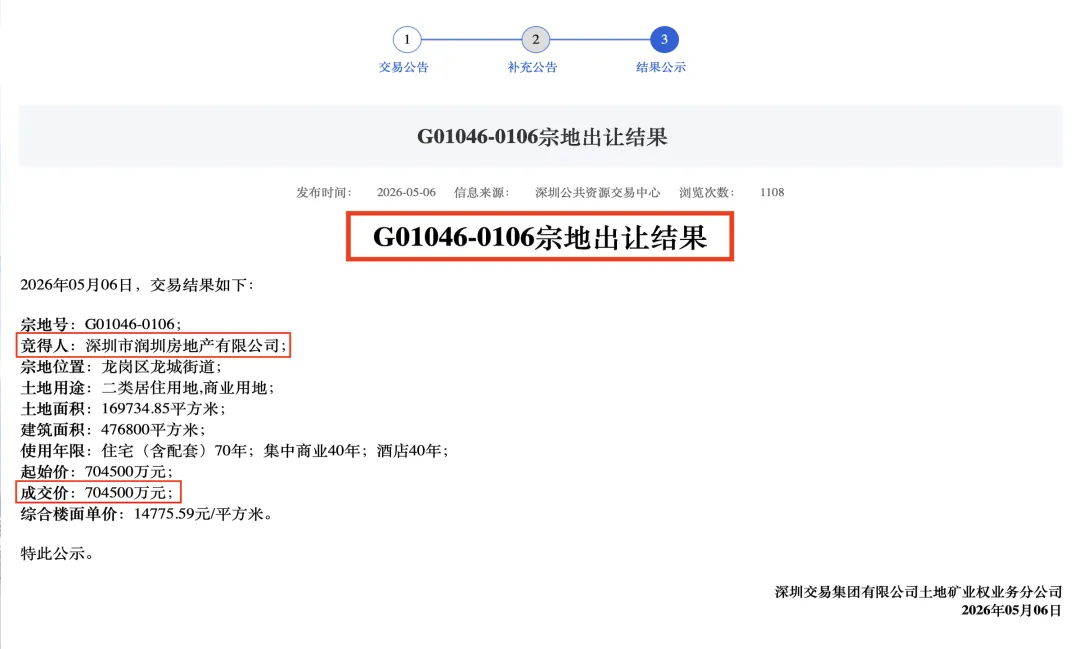

▪️ 2026 年 5 月 6 日:挂牌竞价截止,仅华润置地全资子公司深圳市润圳房地产有限公司1 家有效竞买人,底价 70.45 亿元成交;
完整时间线
▪️ 2017.12:世茂以239.43 亿拿下大运地块,规划中国第一高楼。▪️ 2019 年:许世坛全面接班,启动激进扩张,80 天砸 200 亿收并购。▪️ 2020 年:销售额破3003 亿,负债飙升至4372 亿;限高政策出台,高度下调。▪️ 2021 年:三道红线压顶,融资全面收紧,现金流紧张。▪️ 2022 年:销售暴跌至 800 多亿,债务违约,项目全面停工。▪️ 2023 年:项目两度司法拍卖,起拍价从 130.44 亿降至 104.35 亿,均流拍。▪️ 2025 年:政府收储,价格68 亿元,世茂单项目账面亏损171 亿元。▪️ 2026.05.06:调整后地块以70.45 亿挂牌,华润置地底价接手。为什么会烂尾?
1. 超高层本身就是高危局
▪️ 建安成本极高:600 米超高层单方造价是普通住宅的 3-5 倍,巨型底板、巨柱、伸臂桁架、超高压泵送、强风舒适度控制,每一项都是烧钱大户,仅地基处理就花了数十亿元;
▪️ 技术复杂度爆表:超限审查、消防特殊评审、抗震专项论证、深基坑支护,任何一个环节出问题,都要停工整改、返工,成本翻倍、工期拉长;项目从 700 米砍到 600 米,图纸重画、方案重做、审批重走,直接浪费 1 年多时间,前期投入全部沉没;
▪️ 周期长、资金占压久:超高层正常工期 5-8 年,从开工到回款至少 7 年,期间只有投入、没有大额回款,完全靠资金链硬扛;许世坛只看到 “中国第一高楼” 的光环,完全忽视超高层长周期、慢回款、高投入的本质,用短钱干长活,从工程逻辑上就注定失败。
2. 资金错配:用短钱干长活
▪️ 拿地全靠借,自有资金几乎为零:239 亿拿地款,大部分是信托和开发贷,年化成本 8%-12%,光利息每年就十几亿;许世坛为了冲规模,把所有资金都拿去拿地、并购,工程款优先级靠后,总包、分包、材料商的钱一拖再拖;
▪️ 回款周期与债务期限完全错配:超高层 8 年才能回本,而债务大多是 1-3 年短期债,借新还旧成了唯一活路;一旦融资收紧,资金链瞬间断裂,项目停工、工程款拖欠、工人讨薪,连锁反应爆发;▪️ 停工后成本滚雪球,越拖越亏:项目停工后,基坑需要维护、塔吊需要保养、场地需要看管、贷款利息照付,每天都在烧钱;世茂停工 4 年,仅维护和利息费用就超 50 亿,加上资产贬值,最终巨亏 171 亿,完全是资金错配 + 停工躺平的恶果。3. 管理失控:重规模轻工程

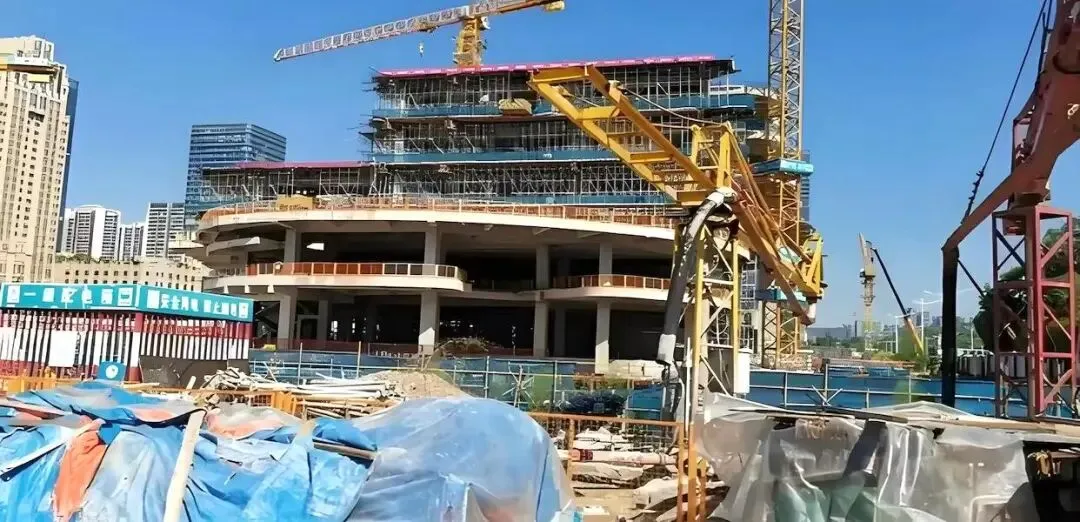

▪️ 战略跑偏:重并购、轻运营,重规模、轻质量:许世坛上任后,80 天砸 200 亿并购,盲目扩张土地储备,却忽视项目运营和工程管理;世茂巅峰时项目遍布全国,但大多是高杠杆收购的困境项目,地质条件复杂、图纸遗留问题多、施工难度大,后期整改成本极高;▪️ 前期勘察设计深度不足:边干边改,变更满天飞,为了赶工期、抢节点,深港国际中心前期勘察敷衍、设计方案未深化就仓促开工;施工过程中,不断调整规划、修改图纸,签证、变更占比超 30%,成本失控、工期延误,总包叫苦不迭;▪️ 资金分配混乱:优先拿地并购,工程款严重滞后:许世坛把大部分资金拿去拿地、并购、冲销售额,工程款支付节点形同虚设,按月结清成了奢望;总包垫资施工、分包垫材料、工人垫工资,层层垫资,最后项目停工,所有垫资都成了坏账;▪️ 现场管理混乱:停工后无人看管,资产损耗严重:项目停工后,世茂资金链断裂,无力管理现场,塔吊闲置生锈、基坑泡水变形、围护结构老化、钢筋材料锈蚀,复工成本比新建还高;华润接手后,仅前期整改就需投入数十亿元,这都是管理失控留下的烂摊子。给工程同行的 5 条保命忠告
1. 先查开发商家底,再谈合作
接项目前,必查 3 件事:负债总额、现金短债比、融资成本;高负债民企 + 超高层 / 大体量综合体 + 激进扩张老板 =高危项目,宁可少接,也不冒险;远离 “二代掌舵、盲目冲规模、喊口号造地标” 的开发商,风险极高。
2. 坚决不垫资、不担保、不拖款
工程款支付节点必须写死,按月进度 100% 结清,不接受 “垫资施工”“以房抵款”“延期支付”;合同明确约定:逾期付款超 30 天,有权停工并索赔,止损要果断;烂尾项目里,垫资越多,亏得越惨。
3. 前期算透风险,不盲目赶工期
超高层、复杂项目,前期多花 1-2 个月,把地质风险、技术难度、工期节点、造价浮动、政策变化全部算透;宁可前期慢一点、论证充分一点,也不后期边干边改、停工整改;图纸未深化、方案未审批、资金未到位,坚决不开工。
4. 严控变更签证,守住成本底线
施工过程中,严控设计变更和现场签证,非必要不变更、非紧急不签证;所有变更必须书面确认、费用明确、工期协商,口头承诺一律不认;变更占比超 10%,立即预警,避免成本失控。
5. 远离 “面子工程”
喊着 “中国第一”“城市地标”“规模翻倍” 的项目,大多是野心大于实力的面子工程;工程人要明白:能回款、能盈利、能安全交付的项目,才是好项目;不贪大、不图名、敬畏风险、守住底线,才能在行业里长久立足。
