深圳城市更新重点单元前景可期
1 前言
深圳城市更新工作备受社会各界高度关注。2026年2月,深圳市主要领导亲自带队赴项目一线召开现场推进会,直面当前城市更新推进中的堵点、难点问题,强化全市统筹、靠前协调督办,以更高标准、更实举措推动重点项目提速攻坚,为城市更新高质量落地提供坚强保障。
2026年3月16日起实施,深圳住建、规自局联合发布《关于进一步规范城市更新项目管理有关事项的通知》,核心要点:
1)保障房配建优化:未完成规划审批的项目,原则上可不配建保障房,大幅降低开发成本;
2)土地移交率灵活调整:满足交通、教育等配套前提下,可合理核定(调降)土地移交率,无需走计划调整程序;
3)规划审批简化:允许“清调供”项目局部调整规划,加速盘活存量。
但无论如何优化调整,相关文件尚未明确具体操作细则与实施路径,在实际执行层面仍存在较大弹性与操作空间。
2 重点关注更新单元

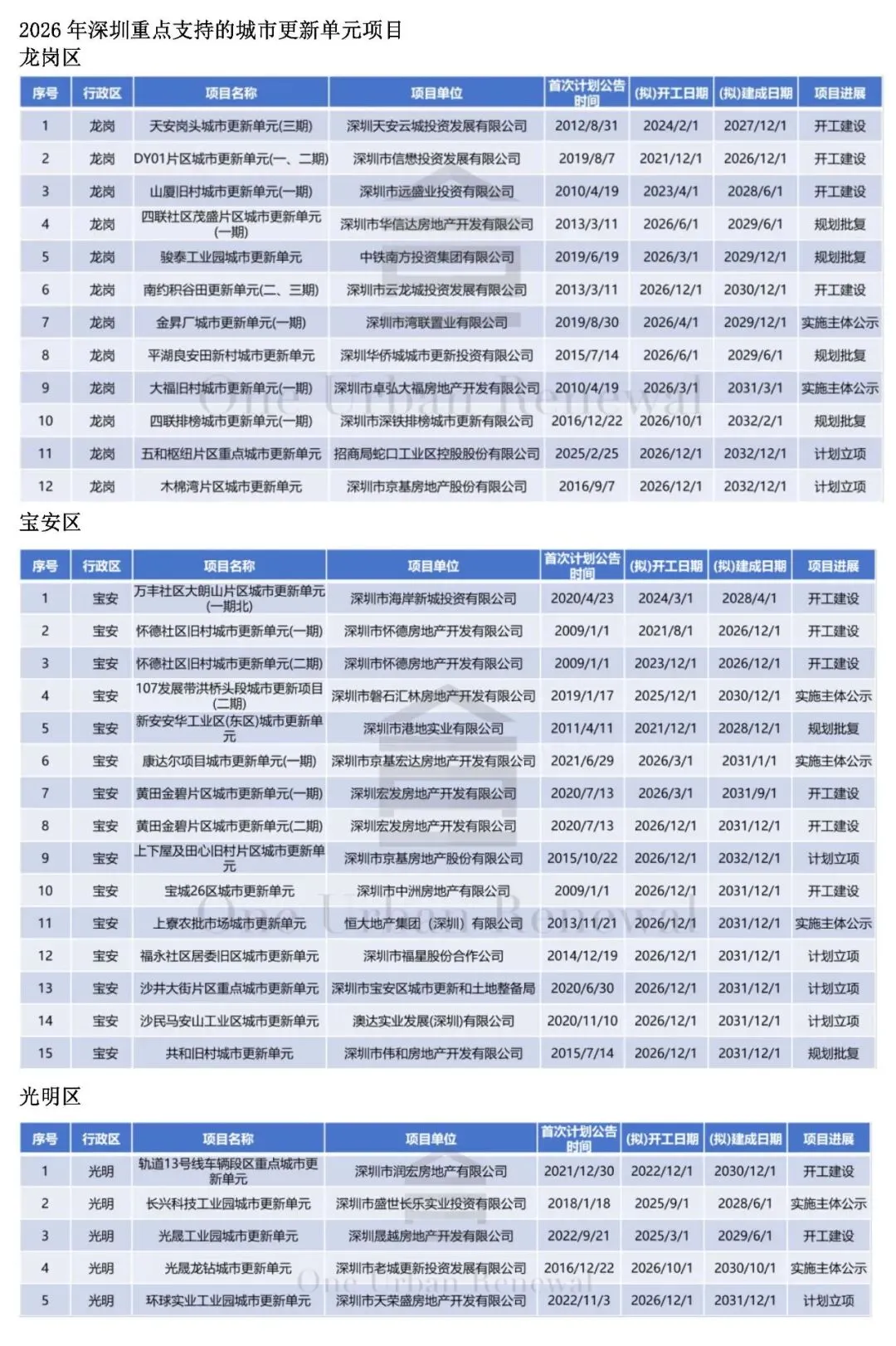

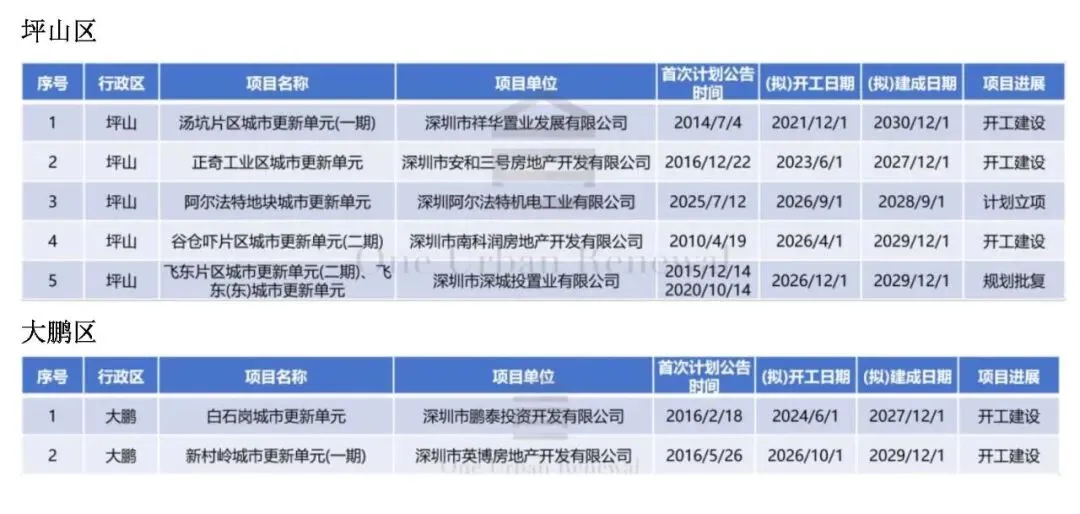

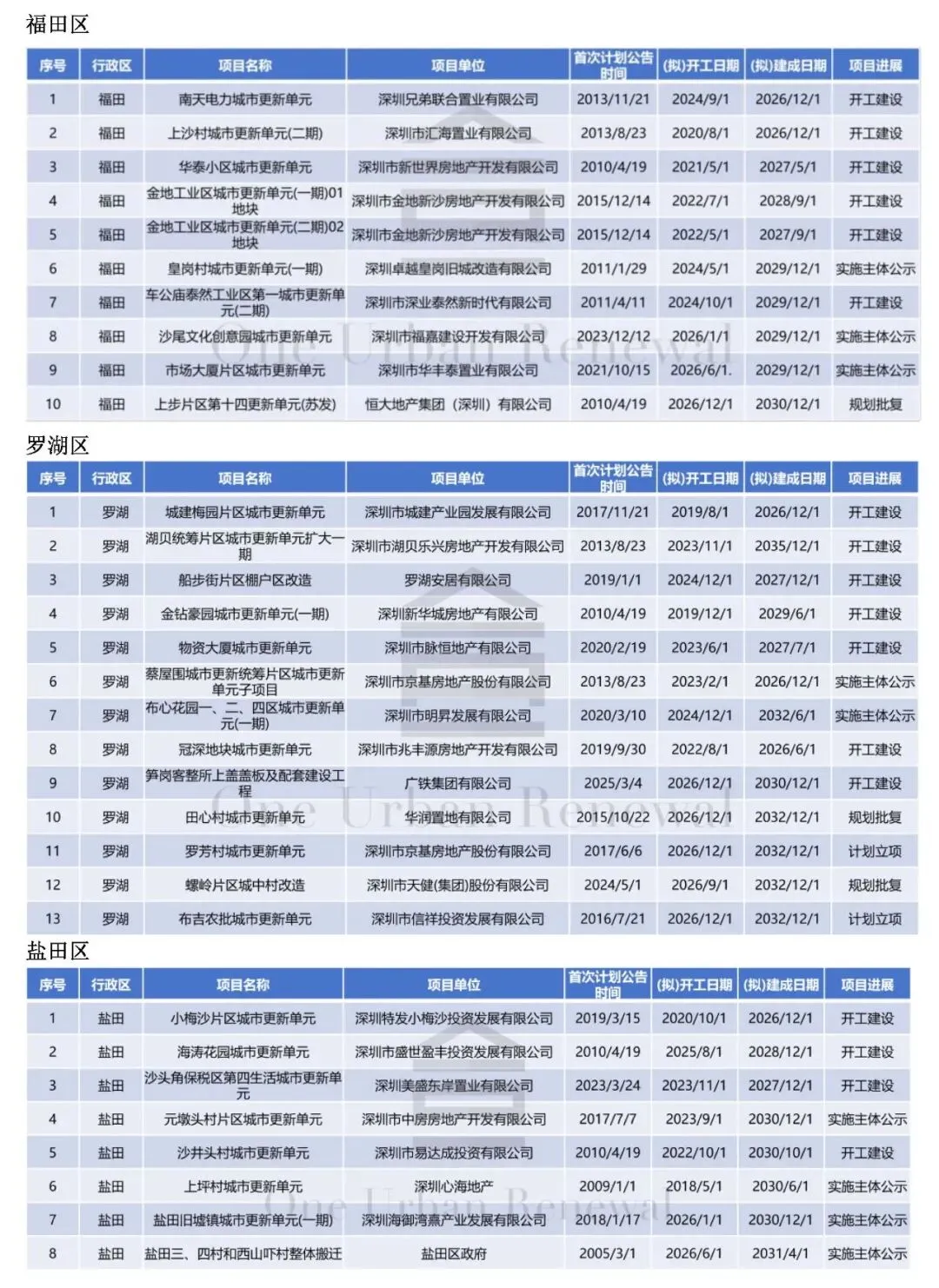

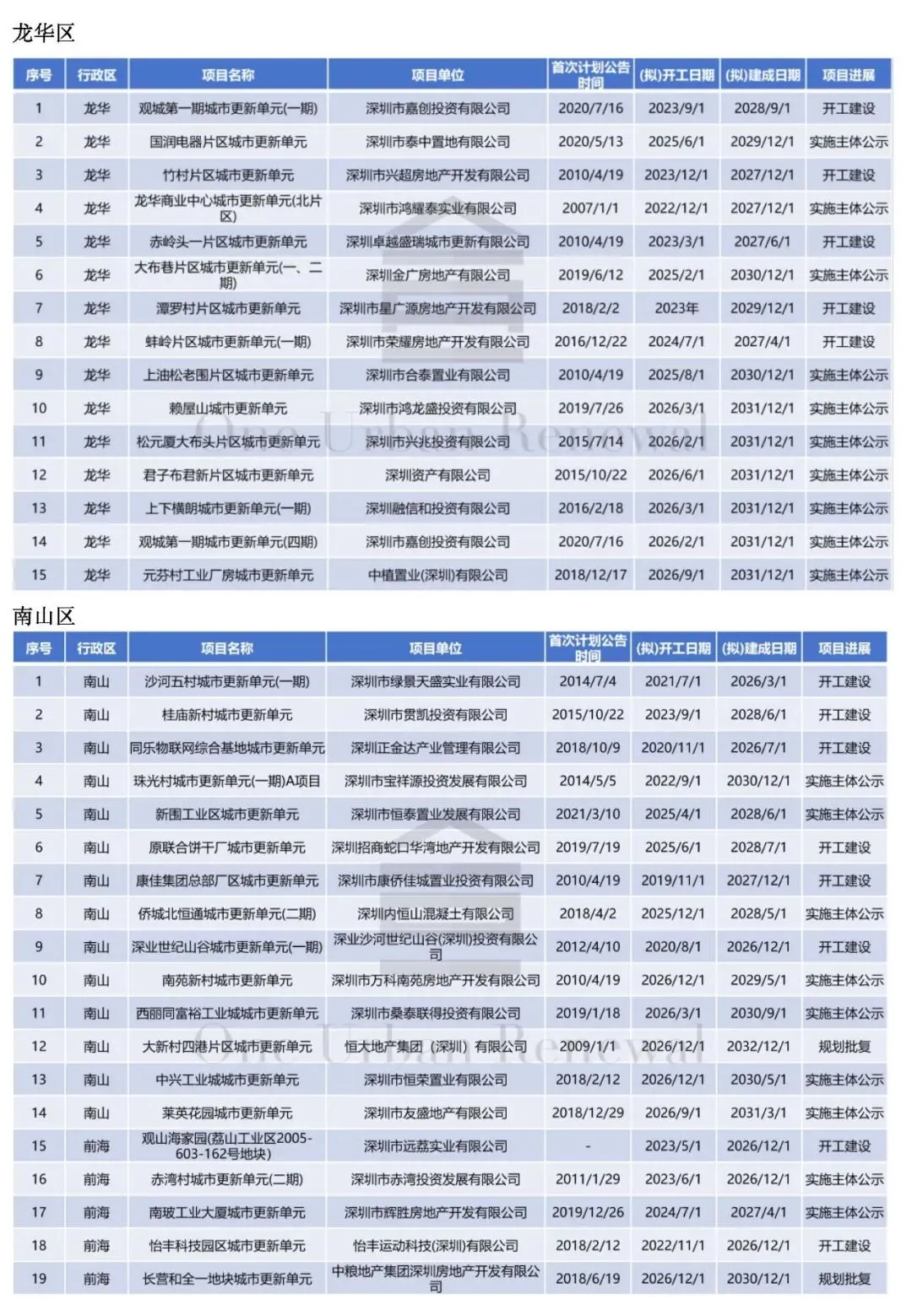

2026年深圳城市更新领域固定资产投资目标1680亿元,占全市固投约20%。 全市筛选104个重点攻坚项目,覆盖10区,南山(19个)、宝安/龙华(各15个)、罗湖(13个)、龙岗(12个)为核心区域。不过文件非官方发布的文件。下面为网上散布的版本,不过有些项目没有列入其中。
3、深圳城市更新新旧政策的衔接
新版《住宅项目规范》明确住宅容积率管控要求为3.1,对深圳城市更新项目形成刚性约束。对于尚未完成计划立项的城市更新单元,需全面重新评估新规对开发强度、经济测算及项目成本的实质性影响。
综合政策导向与市场现状判断,当前深圳城市更新已进入以消化存量为主的阶段。计划立项工作将优先推进既有存量项目的盘活与落地,原则上不再大规模新增立项单元,整体更注重存量盘活、风险可控与提质增效。
4 各区重点更新单元的现状
当前各区重点城市更新单元整体推进成效不一,不少项目前景不容乐观、落地难度持续加大。从宝安石岩上下屋及田心旧村片区城市更新单元当前推进情况来看,项目现场已完成拆除,但立项等前期法定手续尚未完成。加之近期政策导向发生转变,该类项目在实施过程中存在诸多不合规操作隐患,后续开发建设面临较大不确定性,整体推进难度极大。以龙岗积谷田为例,现场拆除虽已完成,但二、三期违法建筑核查、实施主体确认、用地批复等关键环节仍未闭环,项目推进链条长、审批约束严、利益协调难。很多分期开发项目只怕一期完工后就没有二三期。
从全市层面看,诸多重点更新单元普遍面临多重现实瓶颈:市场主体投资意愿减弱、资金平衡压力加剧、权利人签约谈判受阻、规划与用地手续周期拉长,部分项目因政策调整、市场变化、主体退出等因素陷入停滞。本项目在拆除、核查、确权、报批等全流程均遭遇卡点,充分体现深圳城市更新工作的系统性、复杂性与实操艰巨性。

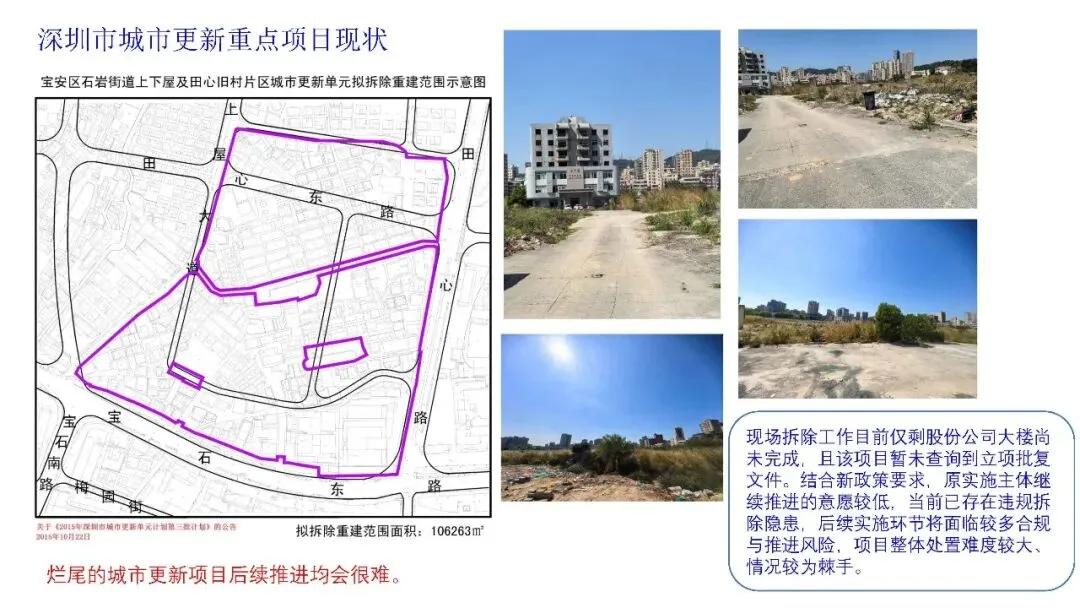

(1)宝安石岩上下屋及田心旧村片区城市更新单元现状。

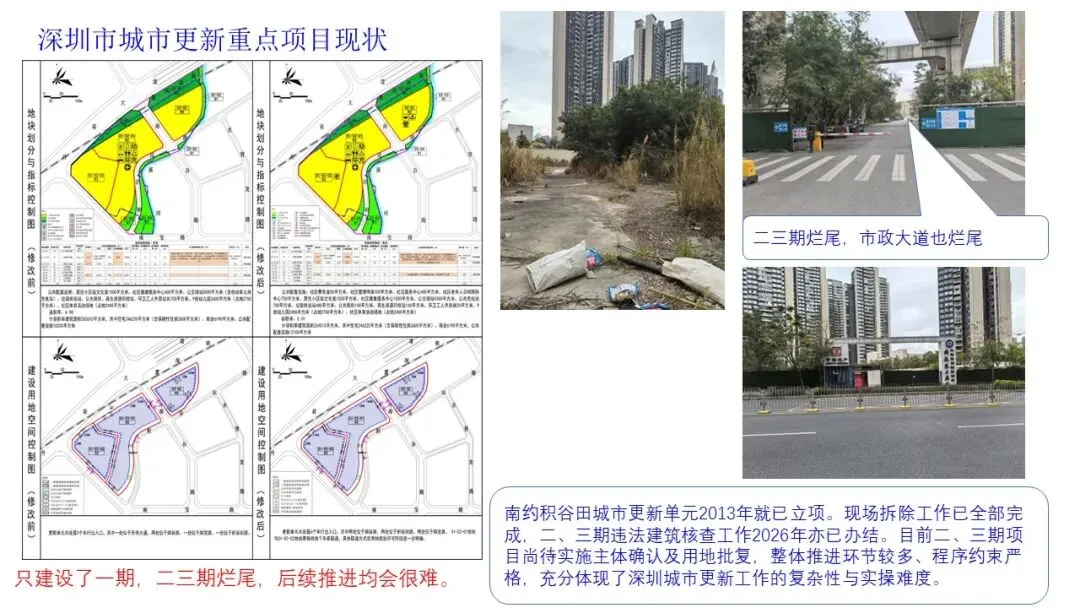

(2)龙岗南约积谷田更新单元(二三期)
5 深圳城市更新的出路
深圳城市更新的出路,核心在于以存量盘活为纲、以政策松绑为器、以市场化机制为基、以政府统筹为保障,从“大拆大建、增量扩张”转向“精准盘活、提质增效、利益平衡”的高质量更新路径。结合2026年新政与当前困境,出路可概括为“降本、盘活、提效、稳预期、强统筹”五大方向。
(1)核心困境:深圳城市更新的“卡脖子”问题
1)成本倒挂、算账难:高土地移交率(约30%-40%)+ 强制保障房配建(15%-20%+拆迁补偿高企,叠加楼市下行,项目普遍 “投入即亏损”。
2)存量庞大、推进慢:全市已立项超1000个,实施率不足53%,大量项目停滞、烂尾,土地资源被冻结。
3)拆迁博弈、周期长:业主、开发商、债权人利益失衡,“一户否决”导致项目长期卡壳。
4)规划刚性、弹性不足:容积率、用地功能、配套要求固化,难以适配市场与项目实际。
5)资金断裂、盘活难:中小房企资金链承压,出险项目缺乏有效处置机制。
(2)破局出路:五大关键路径(2026 年新政落地版)
政策松绑:从“刚性约束”到 “弹性适配”,直击成本痛点,这是当前最核心的破局抓手,3月16日新政已明确落地,取消保障房强制配建:未完成规划审批项目原则上不配建保障房,直接降低约20%开发成本,释放可售面积、改善现金流。土地移交率灵活核定:满足交通、教育等基础配套前提下,合理调降土地移交率,无需复杂计划调整,大幅提升项目盈利空间。规划审批简化:允许“清调供”项目局部调整规划;已签拆迁协议达95%以上可申请调整拆除范围,加速项目推进。
(3)存量盘活:从“增量立项”到“清退盘活”,聚焦 “清调供”
全面转向存量消化:暂停大规模新增立项,优先盘活1000+存量项目,重点推进104个重点攻坚单元(2026年投资1680 亿)。
“清调供”机制破局:对停滞、烂尾项目实施“清退原实施主体—调整规划—重新供地”,引入国企、AMC 等“国家队”接盘,通过资产重组、破产重整盘活出险项目。
分类处置存量:
已立项未实施:优化规划、降低移交率、取消保障房,重启推进。
已签约未开工:简化审批、提供金融支持,加快开工。
烂尾/出险:通过 “清调供”+ 并购贷款+产重组,快速盘活。
(4)机制创新:从“政府主导”到“市场化+法治化”,平衡多方利益
利益协调法治化:完善《深圳经济特区城市更新条例》配套细则,明确拆迁补偿标准、表决机制,破解“一户否决”困境。
政府统筹+市场运作:市长带队现场办公、市区联动督办,搭建业主 — 开发商—债权人协商平台,引导合理预期、减少博弈内耗。
6 深圳城市更新前景展望
当前,深圳城市更新已由“寒冬”步入政策暖春、攻坚见效期。通过降本减负、盘活存量、机制创新等一系列举措,未来 3—5年有望实现三大突破:
一是产业空间集中爆发,释放数百万平方米高品质产业空间,有力支撑产业高质量发展;
二是居住供给持续扩容,核心区域新增大量商品住宅,有效缓解住房供需矛盾、稳定市场房价预期;
三是城市面貌全面焕新,重点更新单元打造成为片区标杆,推动区域价值整体重估与提升。
深圳城市更新正加快实现发展模式转型,由过去 “增量扩张” 向存量提质深刻转变,着力推动土地集约利用、产城深度融合,走出一条更高质量、更可持续的城市发展新路。
