深圳市小散工程备案+安责险购买全攻略📋✨
以下是结合政策文件和实操流程整理的完整步骤,分为线上通用流程和关键细节说明:
一、备案前准备(必做!)
#1
确认工程范围
先确认你的工程属于小散工程范畴:
工程投资额≤100 万元;
建筑面积≤500 平方米;
不属于必须办理施工许可证的工程(如大型新建、改扩建工程)。
#2

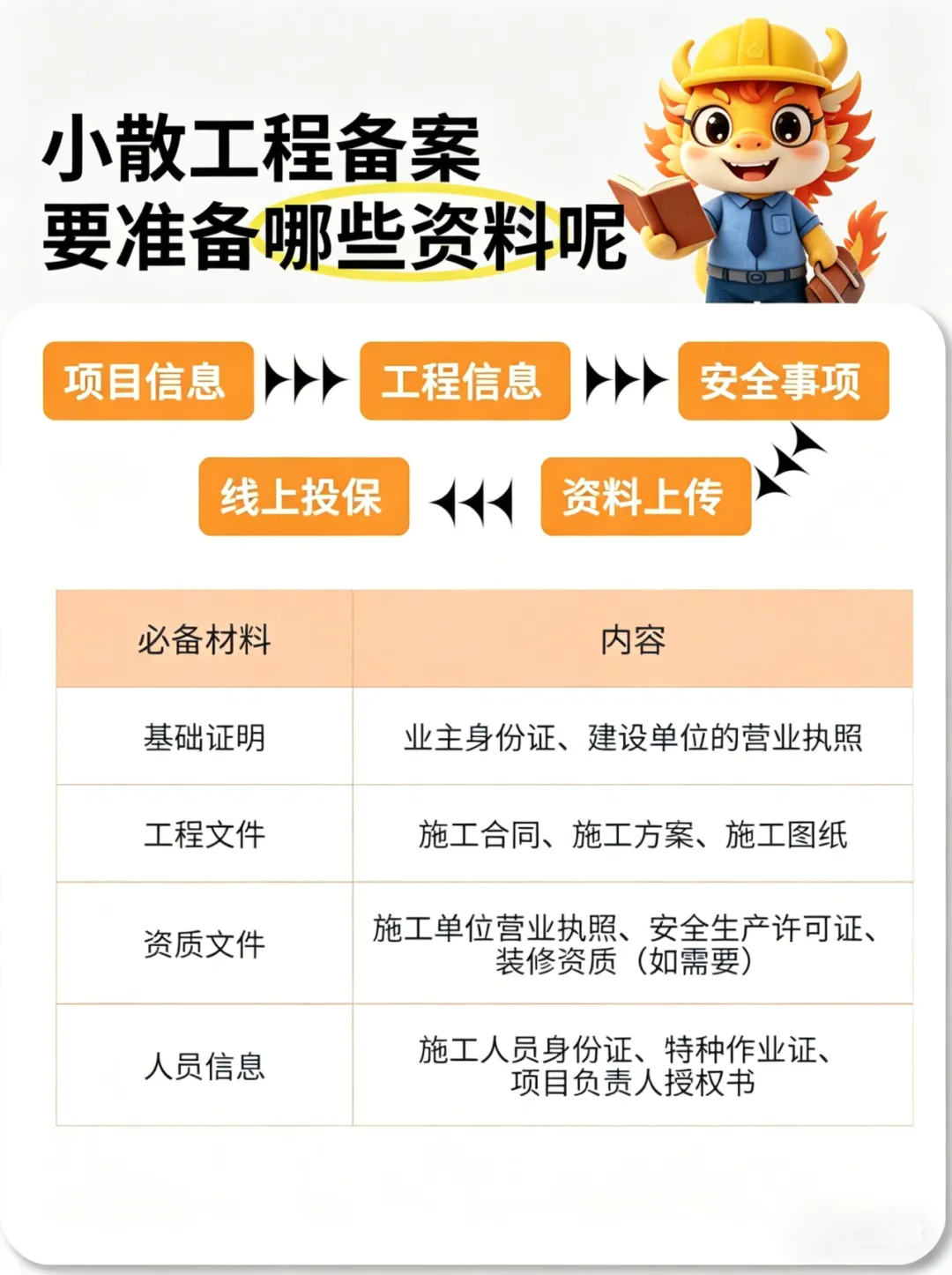

备齐所有材料
提前准备好以下文件(可参考之前的清单):
基础证明:业主身份证 / 营业执照;
工程文件:施工合同、施工方案、施工图纸;
资质文件:施工单位营业执照、安全生产许可证、相关资质;
人员信息:施工人员身份证、特种作业证、项目负责人授权书;
高危作业(动火、高空)需额外准备专项施工方案。
二、线上备案通用操作步骤(以各区小程序为例)

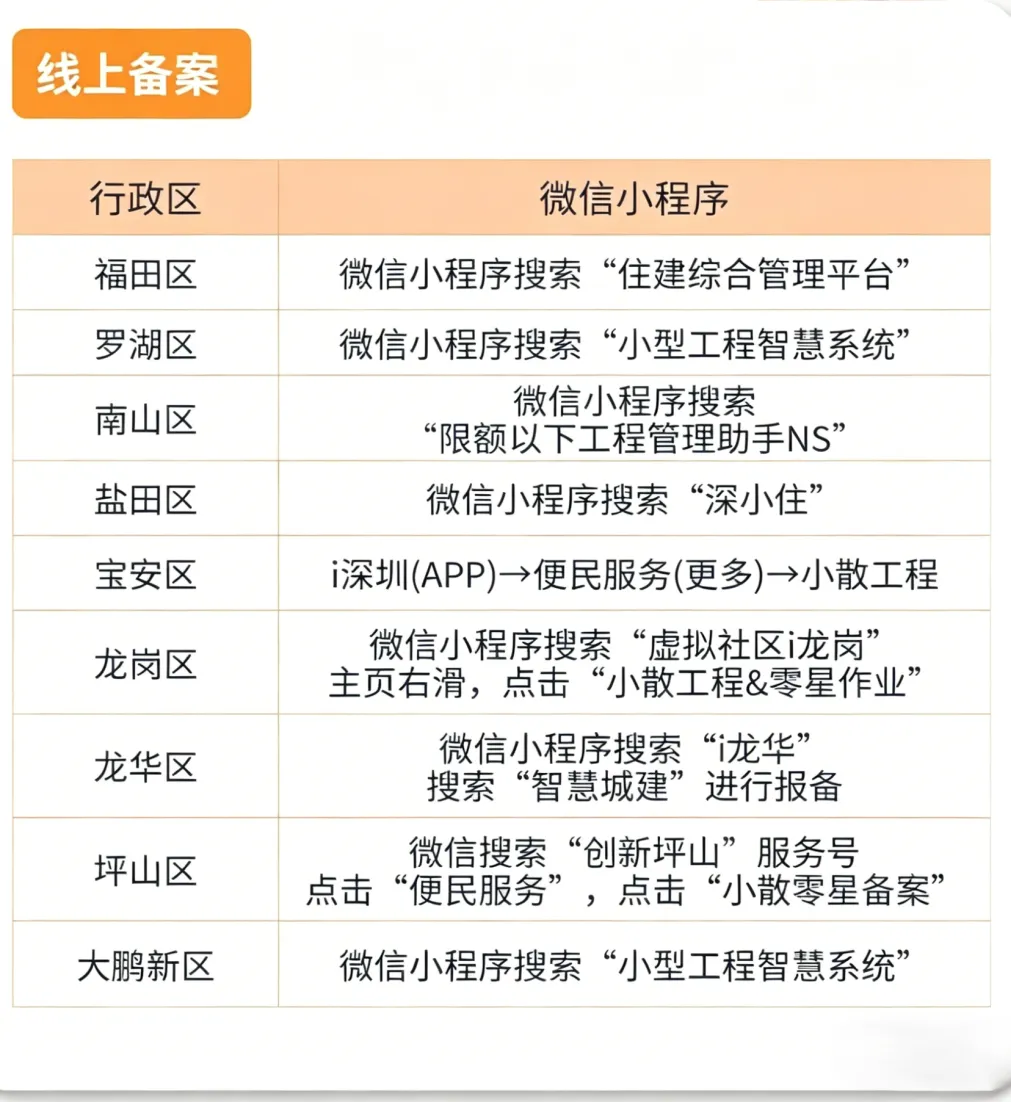

步骤 1:进入对应备案渠道
根据工程所在区,打开对应的线上入口:
步骤 2:注册并实名认证
以建设单位 / 业主身份注册账号,完成手机号验证和实名认证;
部分区需绑定施工单位信息,提前录入施工单位营业执照、资质证书等信息。
步骤 3:填写工程基础信息
选择「新建备案」/「信息登记」;
填写工程基本信息:工程地址、工程类型、开工 / 完工时间、投资额、建筑面积等;
填写建设单位、施工单位、项目负责人的联系信息;
勾选是否涉及高危作业(动火、高空、临时用电等),并上传对应的专项方案(如适用)。
步骤 4:上传备案材料
按系统提示,上传所有准备好的材料扫描件:
基础证明、工程文件、资质文件、人员信息;

部分区需额外上传施工安全承诺书、保险凭证(如要求购买建工意外险)。
步骤 5:提交申请并等待审核
核对所有信息无误后,提交备案申请;
系统会自动分配到对应社区 / 街道受理:
一般工程(面积≤500㎡/ 投资≤100 万):社区初审 + 复审;
较大工程(面积>500㎡/ 投资>100 万):社区预审→街道初审 + 复审;
审核时限一般为 1-3 个工作日,部分区支持线上查看进度。
步骤 6:获取备案回执
审核通过后,系统会生成安全生产信息登记回执 / 备案证明;
下载并打印回执,施工期间需在现场张贴备查;
回执有效期为 6 个月,逾期可申请延期 1 次。
三、施工与后续闭环流程
开工施工:必须在备案通过后再开工,未备案开工可能被责令停工整改;
接受安全巡查:施工期间需配合社区 / 街道的安全巡查,发现隐患需立即整改;
完工注销:工程完工后,需在备案系统中提交完工报告,办理注销手续,完成监管闭环。

⚠️ 关键注意事项
备案性质:此为告知性登记,仅作为安全生产纳管依据,不替代工程合法性审批,如涉及违建、超范围施工,备案无效;
信息真实性:申报材料需真实有效,虚假申报将被撤销备案并面临处罚;
延期申请:工程无法在 6 个月内完工的,需在到期前申请延期,仅可延期 1 次;
现场办理备选:部分区支持前往社区工作站 / 街道办现场提交材料办理备案,线上操作不便时可选择线下渠道。
