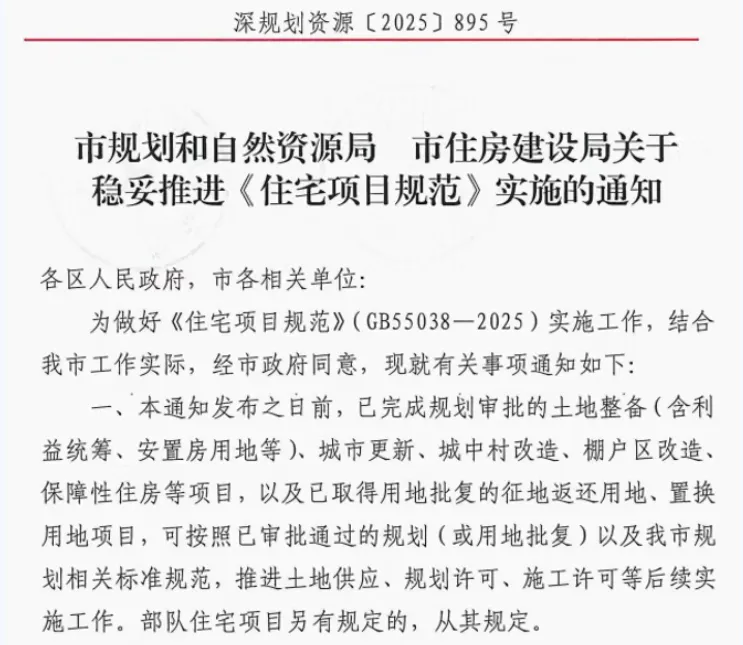

针对3月3号出炉的深圳旧改新政,市场讨论也很热火,先摘重点,主要内容为:
1是对已完成规划审批的城市更新项目,保障性住房配建要求按已批规划及原规定执行;对未完成规划审批的项目,应符合《住宅项目规范》相关要求,原则上可不配建保障性住房。
2是“工改保”项目继续按原有规定执行。这意味着,深圳新启动的旧改项目,原则上不再强制配建保障房。
3是接下来将通过新增建设、存量房屋盘活、多元收购等各种渠道统筹落实保障性住房建设筹集要求。

很多人把最近深圳城市更新的新政解读成重大利好,但如果把时间线往前拉,其实故事早在2025年就开始了。2025年3月,住建部推出《住宅项目规范 GB 55038-2025》,核心只有两条:住宅限高80米,容积率原则不超过3.1。对全国大多数城市来说,这就是常规操作,但深圳情况特殊。深圳过去几十年一直靠超高层提高土地利用率,百米住宅几乎是常态,所以当时很多人并没有太当回事,觉得深圳大概率会继续“例外”。
真正的变化出现在2025年4月。当市场传出要严格执行规范时,规则变得非常简单粗暴:只要在2025年5月1日之前没有拿到工程规划许可证的新住宅项目,一律按80米限高执行。这一下很多旧改项目的账立刻算不下去了。旧改项目本来就需要大量回迁面积,如果限高80米,很多项目建出来连回迁房都不够,更别说开发利润。
很快市场就出现连锁反应:地块容积率被压低,开发商重新测算,甚至直接撤拍。比较典型的案例就是南街坊旧改项目,因为限高和容积率的问题被迫撤拍重新调整。这一阶段,本质上是旧改模式第一次被规则真正卡住。
旧改被卡住之后,深圳开始不断打补丁。2025年6月,深圳允许城市更新项目中的出售型保障房按比例调整为商品房,本质就是给项目释放利润空间,否则很多旧改根本推进不下去。
但真正改变局面的,是2025年10月深圳发布的实施通知:此前已经审批通过的项目,不受《住宅项目规范》影响,可以继续建设超高层。
这一条政策的含义非常直接——大量已经完成规划审批的旧改项目瞬间“复活”。原本担心被80米限高卡死的项目,可以继续按原规划开发,超高层依然可以建。从开发商角度看,这才是真正意义上的大利好。算是拯救开发商的一次行动,毕竟有利可图,开发商才会去冲旧改。一旦新国标卡死了上线,只能无限期停工
也正因为这个政策,深圳未来几年新房供应的主体其实已经基本确定:主要来自那些早就审批通过、可以继续做超高层的旧改项目。还是超高层预售新房为主。

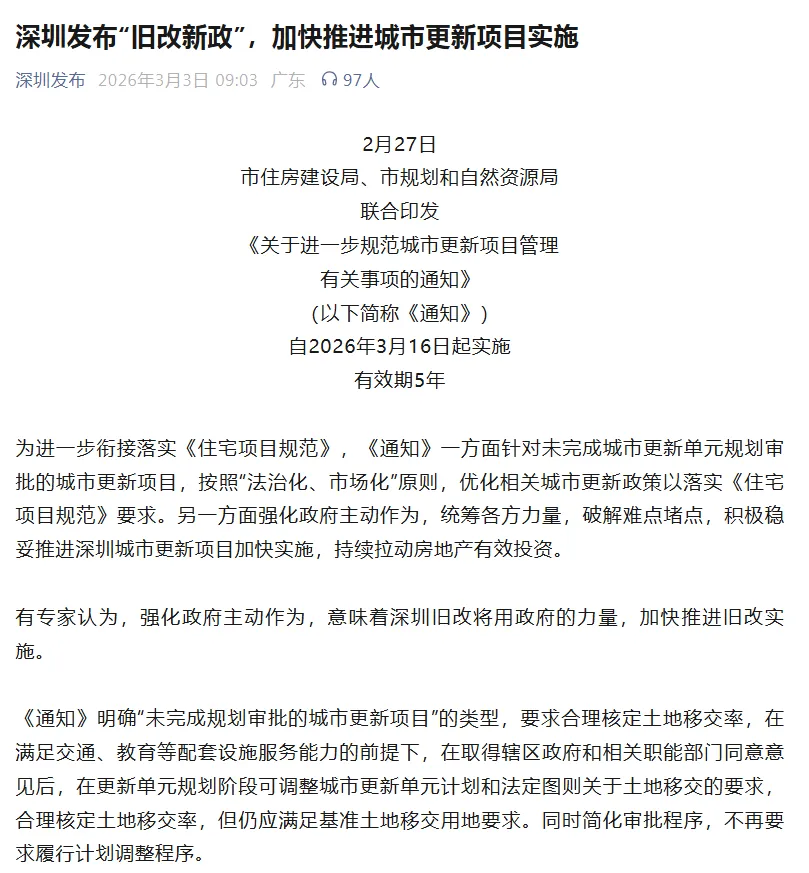

2026年深圳发布《关于进一步规范城市更新项目管理有关事项的通知》,很多人第一反应是:重大利好。利好的一些一些开发商,但因为政策看起来确实看起来很“宽松”,核心主要三条:
第一,合理核定土地移交率,部分项目的政府移交压力会下降。
第二,优化保障性住房配建要求,原则上可以不再强制配建保障房。
第三,提高城市更新项目的推进效率。
但很多人忽略了两个关键条件:
第一,只适用于尚未完成城市更新单元规划审批的项目。
第二,这些项目必须符合《住宅项目规范》80米限高要求。
这意味着什么?简单说就是,新旧改如果按80米限高执行,很多项目本身就很难同时满足回迁面积和开发利润,所以政策才不得不搭配房票、异地回迁等机制来平衡。不赚钱你说做他干什么?!
如果把整个政策逻辑串起来看,其实结论反而很清晰:未来几年深圳的新房供应,依然主要来自那些已经审批好的超高层项目,反而变成某种意义上的“绝版产品”。
你再不买,就买不到超高层了!
而很多人现在期待的“好房子”——80米以内、密度更低、产品更好、数量更少——确实容易被包装成新的市场叙事。但现实也很简单:当供应本来就少的时候,它往往不会便宜。
