投资深圳中氢新能 “大湾区百台氢能城际物流车(广湛100辆16T)”1530 万项目,核心风险集中在补贴依赖、加氢基建缺口、技术与交付卡点、客户与合同真实性、政策合规、退出与对赌保障不足,以下是分模块的必提醒要点与落地动作。
一、先核 “钱的逻辑”:1530 万资金去向、估值与对赌必须锁死
1530万是示范项目的启动资金,核心是避免 “钱花了、项目卡壳”,同时防止估值虚高、退出无保障。

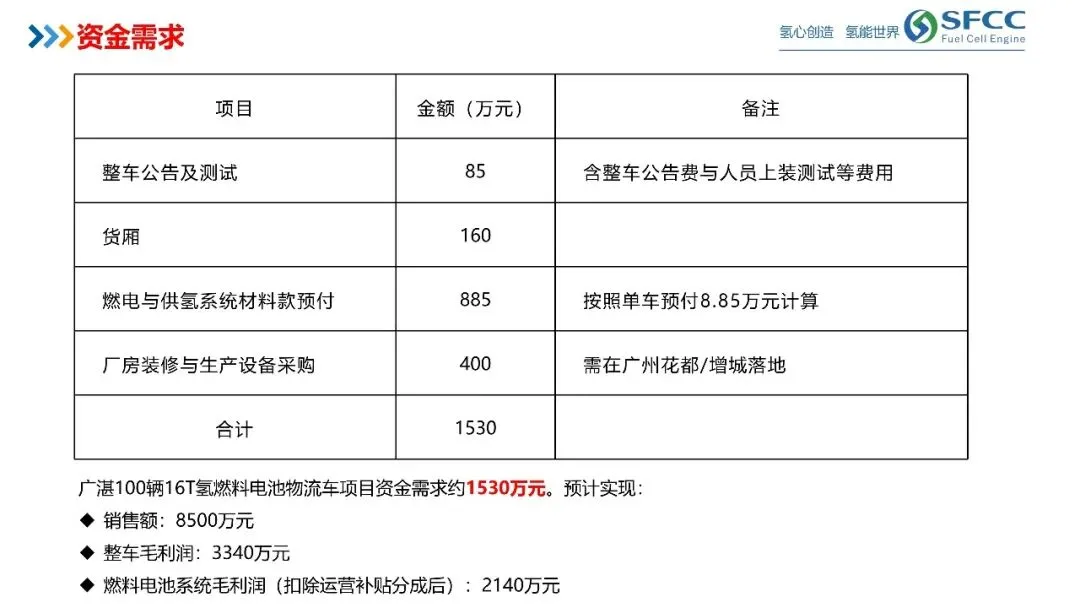

- 资金用途穿透:要拿到详细资金拆解表—— 每一分钱对应车辆采购、样车改造成本、加氢站对接、运营筹备、备用金的具体比例,严禁挪用;约定分批打款+里程碑触发(如样车验收、整车下线、首批车辆上牌、客户签约),避免一次性全额支付。
- 估值与股权条款:明确1530万对应的股权比例、投前投后估值,有没有期权池、可转债等隐性稀释;确认出资方式(现金为主,禁止以设备/服务折价入股)、工商登记时间节点与股权确权流程,杜绝代持。
- 对赌与兜底底线:必须签业绩对赌 + 交付兜底 + 回购条款—— 比如约定百台车辆交付周期、首年运营里程 / 营收、示范项目验收达标;若逾期交付、验收失败、补贴未落地,由实控人 / 原股东按年化 8%-10% 单利回购股权;约定反稀释,防止后续低价融资摊薄权益。
二、业务与交付:合同真实性、车辆与加氢基建必须落地
项目的核心是 “百台氢能车跑起来”,但氢能行业的卡脖子问题多在 “车、氢、站”,必须逐项验证。
(一)合作协议别只看 “签约”,要看 “落地可执行”

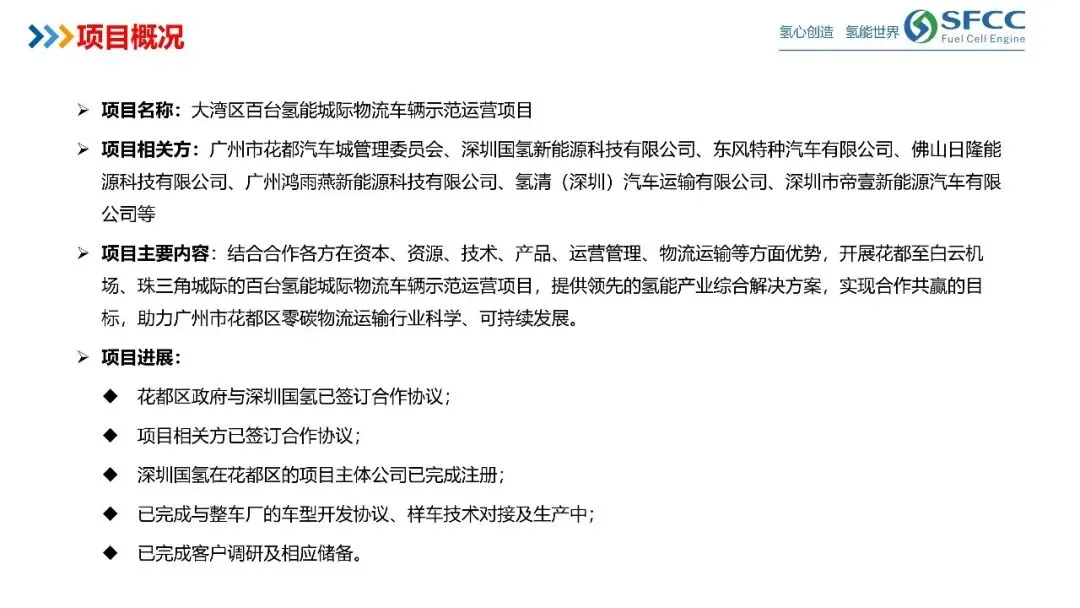

- 政府侧(花都区):核实协议是否明确补贴金额、发放节点、示范资质—— 比如车辆购置补贴、运营补贴、加氢站配套补贴,有没有与交付数量、运营里程挂钩的考核;确认是否纳入大湾区氢能示范清单,有没有排他性支持条款。
- 合作方(深圳国氢):查项目主体公司的股权结构、实缴资本、经营范围,是否具备氢能车辆/系统的生产资质;核实合作分工——国氢负责的氢燃料电池供应、技术对接、质保有没有书面约定;确认有没有联合研发风险分担机制。
- 整车厂侧:拿到与整车厂的车型开发协议 + 量产排期表,验证样车是否完成路试、可靠性测试、氢系统匹配验收;明确交付周期、单价、质保期(尤其燃料电池堆、储氢瓶的核心部件寿命),避免 “样车能跑、量产卡壳”。

(二)客户储备:别信 “调研数据”,要抓 “硬合同”
- 区分 “意向客户” 和 “签约客户”:要求提供已签运输合同或框架协议,标注运输线路(广湛城际)、运量、运价、结算周期、合作期限;核查客户是否有稳定物流需求、是否具备支付能力。
- 客户集中度风险:看前五大客户占比,若某单一客户占比超 50%,要评估其业务稳定性 —— 客户流失,项目营收会断崖式下滑。
- 示范项目的特殊风险:确认客户是否为 “政策驱动型”,若示范期结束、补贴退坡,客户是否愿意按市场化价格续约。

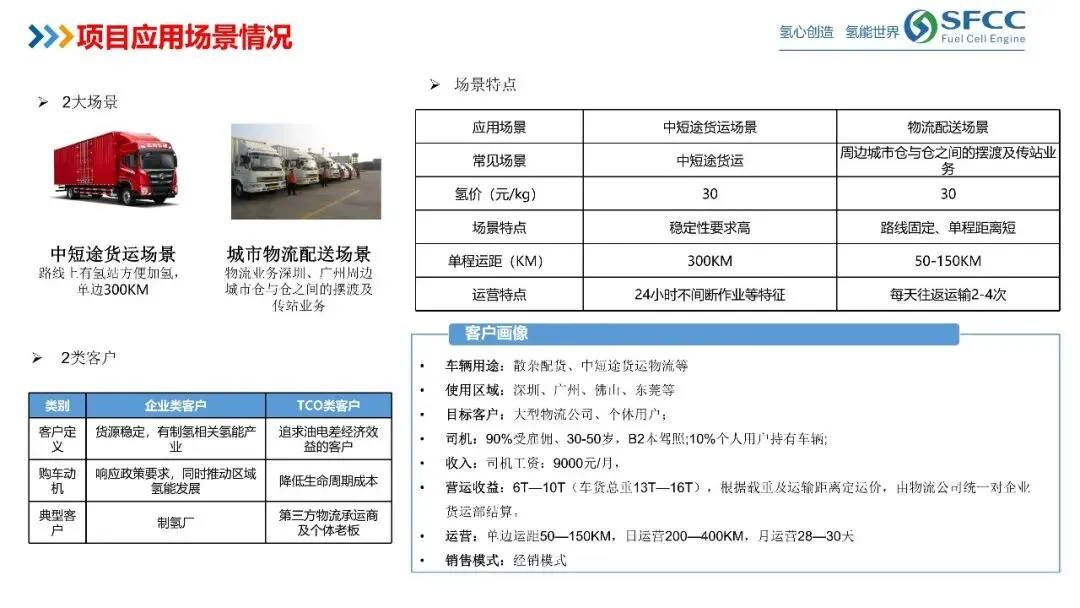

(三)加氢基建:这是 “车辆能不能跑” 的命门
- 加氢站配套:核实广湛沿线有没有已投运/在建加氢站,单站日加氢能力、距离、营业时间是否匹配百台车辆的补能需求;有没有与加氢站签订长期供氢协议,约定氢气单价、供应稳定性、应急补能方案。
- 成本与风险:当前绿氢成本约22-23元/kg,加氢价格直接决定运营利润——要测算加氢成本占营收比例,评估补贴退坡后能不能盈亏平衡;警惕加氢站密度不足导致车辆 “空驶找氢”,或供氢中断。
- 安全合规:确认加氢站具备危化品经营许可证、环评验收、安全评估报告,有没有完善的氢气泄漏、火灾应急机制。
氢能项目的技术与合规风险是 “一票否决项”,尤其涉及危化品、车辆上路。
- 氢燃料电池:核实是否自研,若外购(如国氢供应),要看有没有知识产权授权、质量认证;确认电堆寿命、耐久性、低温适应性是否满足城际物流需求(避免频繁故障、维修成本高企)。
- 储氢系统:储氢瓶必须具备国家强制认证,验证耐压、抗冲击、泄漏检测是否达标;核查系统集成能力 —— 氢系统与整车的匹配有没有完成第三方检测。
- 样车验证:要求提供完整样车测试报告(含可靠性、耐久性、安全性、能耗),避免 “纸面样车”。

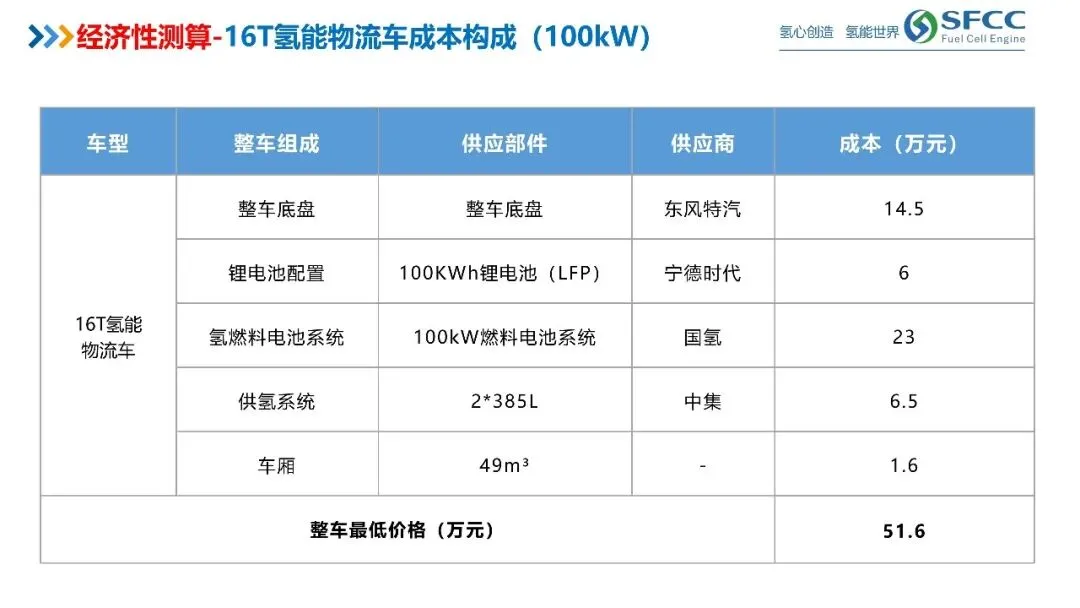

- 车辆端:百台物流车必须拿到工信部公告、新能源汽车牌照、机动车行驶证;16T 氢能车的总质量、载重、氢系统安全要符合国标,严禁改装不合规车辆上路。
- 运营端:公司需具备道路货物运输经营许可证;涉及危化品运输的,还要有相应资质;核心人员(驾驶员、加氢操作员)必须持证上岗。
- 军工 / 特殊场景风险:若涉及敏感区域运输,要补充核查保密资质,但本项目以城际物流为主,重点在民用资质。
- 建立全流程安全管理体系:覆盖车辆生产、氢加注、运营、维修,定期开展风险排查;要求购买足额保险(车辆险、第三者责任险、氢系统专项险)。
- 核查近三年有没有安全事故、行政处罚,这会直接影响政府补贴发放与项目验收。

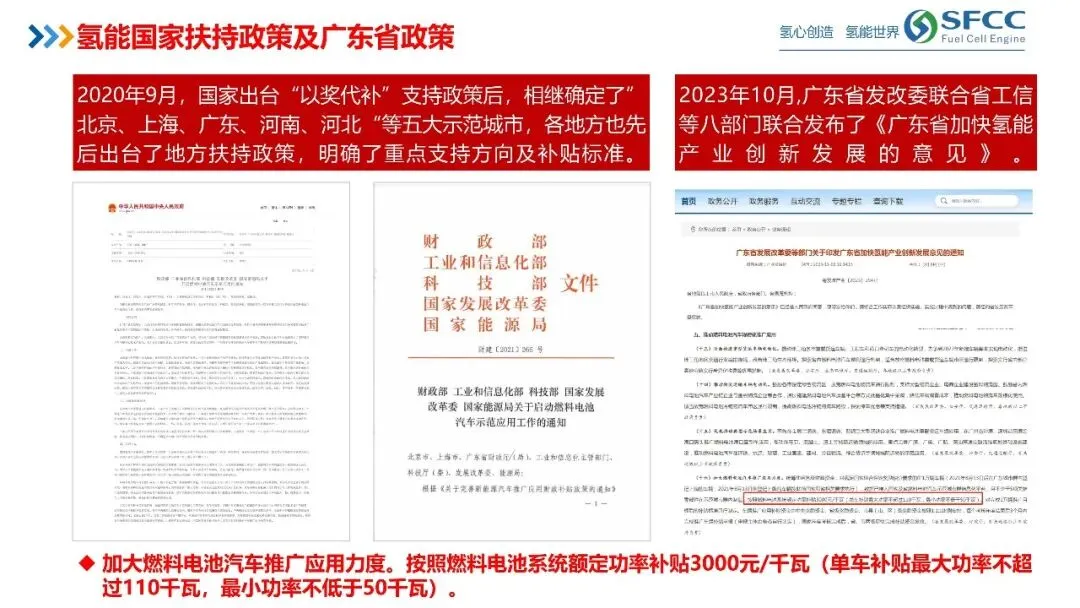

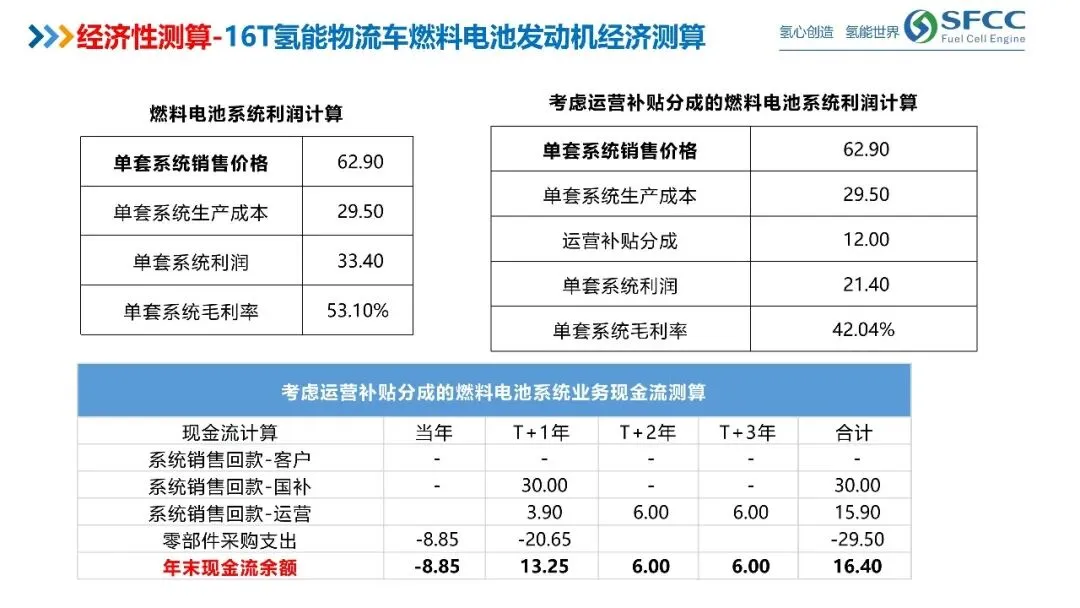

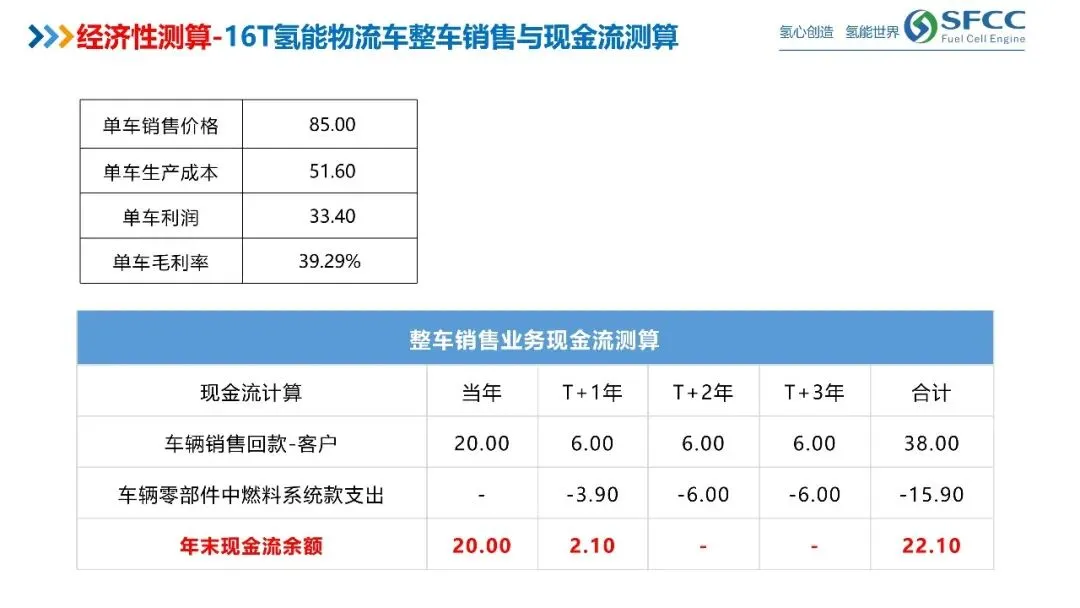

四、政策与盈利:补贴依赖、盈利模型、示范验收必须算清氢能示范项目的利润,很大程度上依赖政策补贴,必须提前预判补贴退坡与盈利风险。

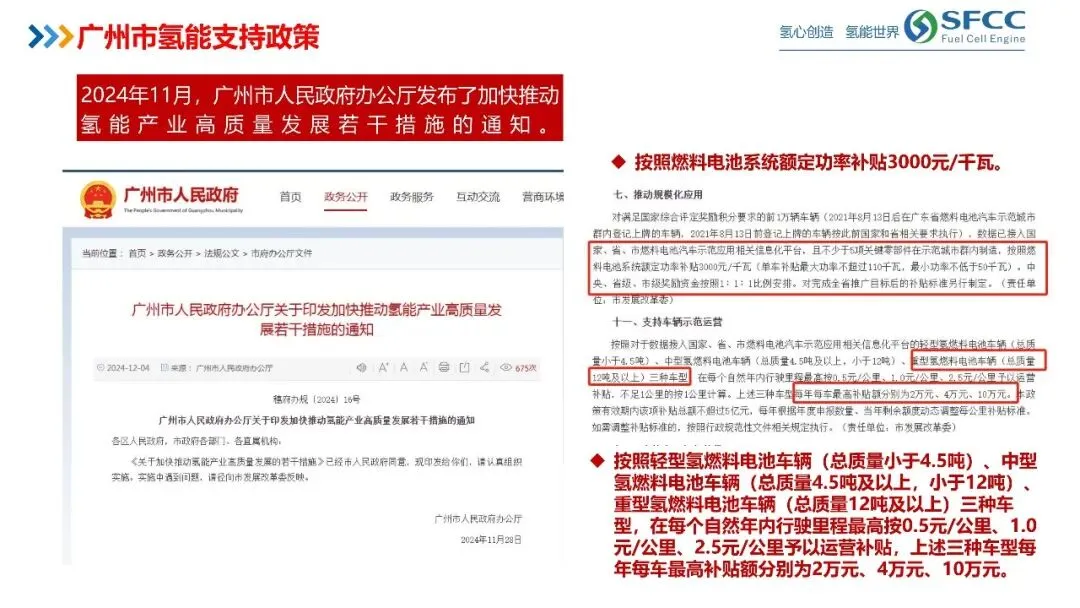

- 列出可申请的所有补贴(车辆购置补贴、运营补贴、示范项目专项补贴、加氢补贴),核实补贴标准、申请条件、发放周期、到账概率—— 很多项目卡在 “补贴申报难、到账慢”。
- 测算 “补贴前 vs 补贴后” 的盈利:若补贴占毛利超 60%,要评估补贴退坡或取消后,项目能不能独立盈利;警惕地方政府换届、政策调整导致补贴缩水。
- 成本端:车辆折旧(16T氢能车单车成本高,折旧年限 5-8 年)、氢气成本、司机工资、保险、维修、加氢站服务费。
- 测算关键指标:单车日均运营里程、满载率、单公里利润,评估多久能回本 —— 氢能物流车示范期常见回本周期长,要提前约定股东分红与现金流回流机制。
- 示范验收风险:明确百台车辆的验收标准(如累计运营里程、故障率、减排量),若验收不达标,会不会影响补贴发放、后续推广;要求公司制定验收专项计划,提前对接主管部门。
五、股权与法律:历史干净、权责清晰,避免隐性风险
- 股权干净度:核查中氢新能的股东背景、实控人、股权质押、代持、历史对赌—— 历史对赌若未清理,可能影响本次投资的股权稳定性;确认有没有司法冻结、诉讼仲裁。
- 核心团队与竞业:核心技术人员、运营负责人有没有签竞业限制与保密协议;评估团队的氢能 / 物流行业经验 —— 避免 “跨界团队” 导致项目推进慢、风险高。
- 关联交易与合规:核查是否存在关联方占用资金、低价交易;要求关联交易必须公允定价、履行决策程序。
- 拿完整合同与凭证:花都区政府协议、深圳国氢合作协议、整车厂开发协议、样车测试报告、客户意向 / 签约合同、资金拆解表。
- 实地走访:看样车、对接整车厂与加氢站、访谈核心客户、核实政府补贴政策细节。
- 聘请独立第三方:律师查合规与股权、会计师核财务与补贴测算、氢能行业专家评技术与交付风险。
- 投后管理约定:要求派驻监事 / 观察员,定期获取项目进度报告、财务报表、补贴申报进展;参与重大决策(如车辆采购、加氢站合作、客户签约),避免投后失控。
总结:投资人先锁 “资金分批 + 对赌回购”,再核 “车、氢、站” 交付落地与客户硬合同,接着算清补贴依赖与单车盈利,最后清股权合规与安全底线。(来源:公关鸟投资人交流圈)
